一、02月08日-02月14日21:00,客服部共接到334条报修并及时安排人员处理。

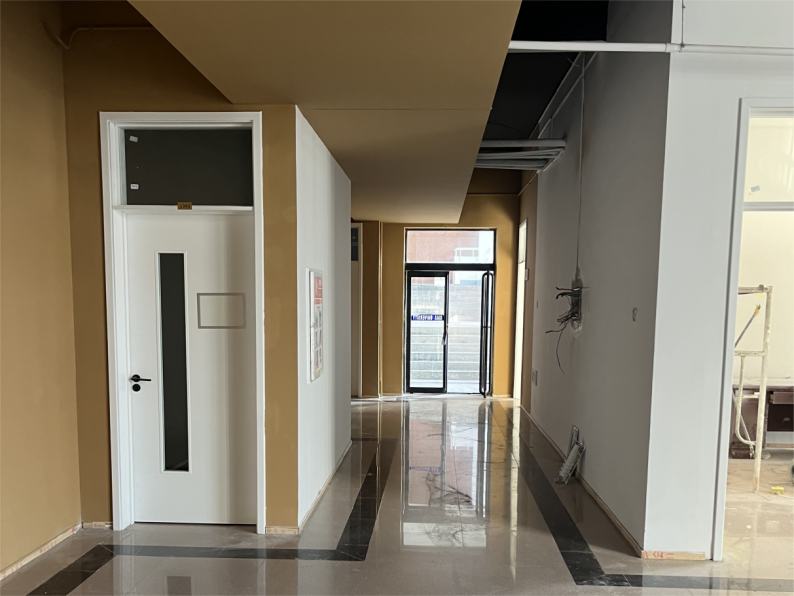

二、工程实训中心工程:土建、钢结构工程已完成;消防工程:所有主、支管道、阀门完成95%;暖通工程:强排烟主、支管道完成95%。新风主、支管道完成95%。空调室内主机已吊装到位,供、回水紫铜管正采购中。空调室外主机、强排风机、新风主机已订货厂家正加工;水电安装:主电缆已全部进房、进箱并已连接完成。其他各部位开槽、埋管、穿线完成75%。所有雨、污、上、下水管道安装完成95%;木工:顶面吊顶基层完成68%。墙、柱面造型基层完成70%。面层软膜、不锈钢鋒窝板、铝单板等正量尺订做;乳脱漆:需做乳胶漆地方现时跟进批缝、批白、打磨,1楼计划15号开始喷原顶面乳胶漆;树脂地坪砼基层完成98%。

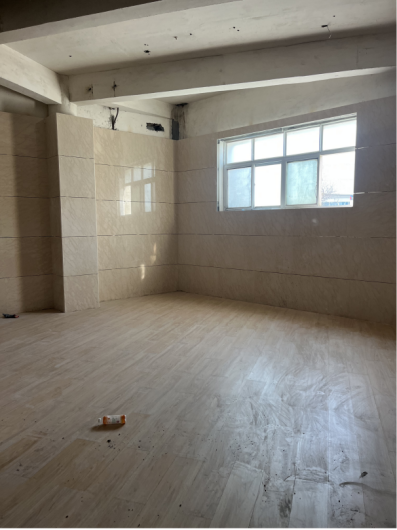

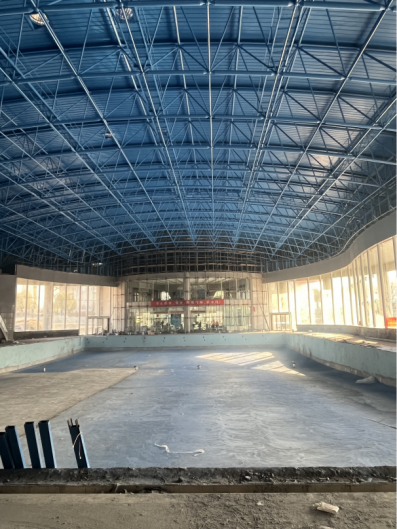

三、游泳馆改造项目:更衣室墙地砖完成85%;空调风道材料准备中;水电改造完成60%。

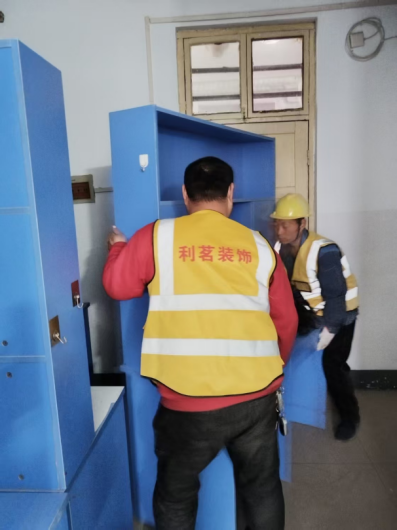

四、西区十号宿舍楼改造:六层拆除固定家具,原有铁床完成100%。

五、第七餐厅建设项目:砌体和粉刷完成,空调完成,地砖已完成,室内消防完成,窗户安装完成,外墙保温完成,室内防水完85%,装饰木工完70%.批白完成60%,水电安装完成70%.周边配套沥青道路修整完成80%,总计划3月15日前完成。

六、1号教学楼装修改造工程:公区卫生清理到位;公区配电盘完成50%;公区乳胶漆修补完成90%。

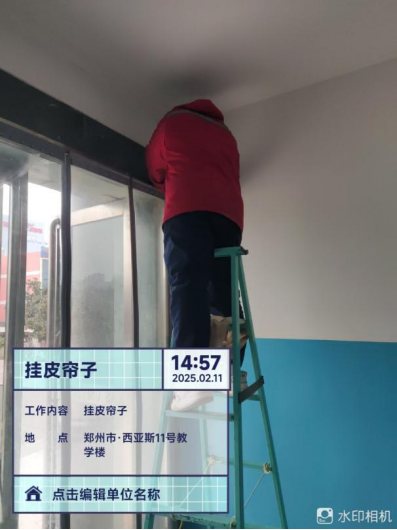

七、安装悬挂皮帘子。

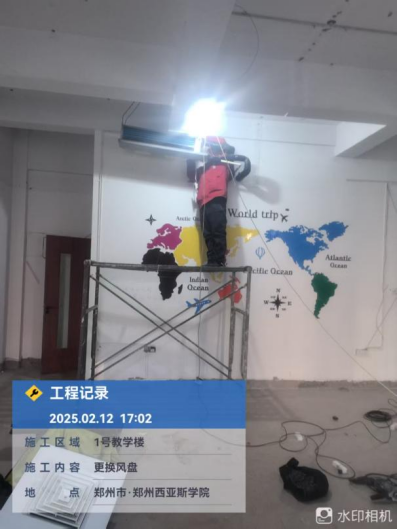

八、更换空调风盘。

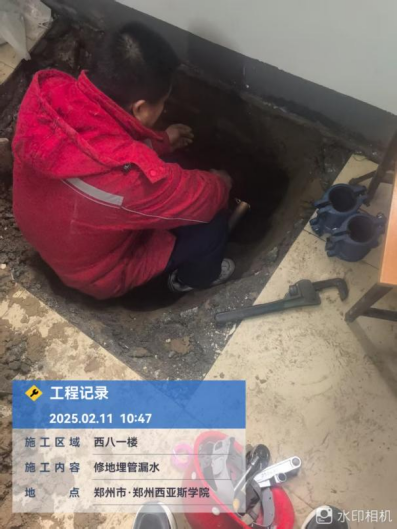

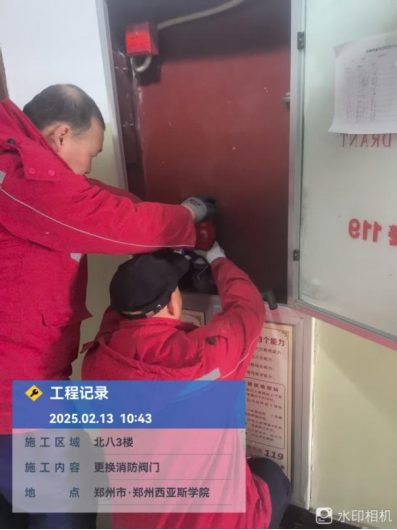

九、检查宿舍楼水电。

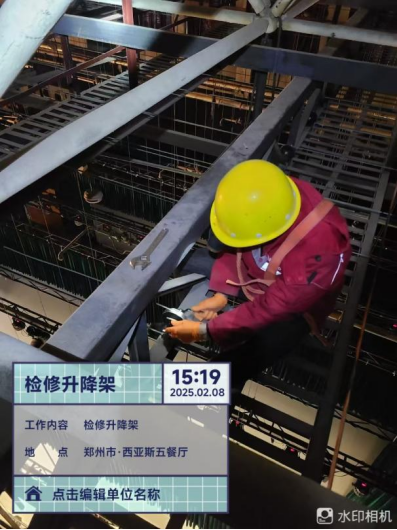

十、检修五餐厅3楼升降架。

十一、日常搬运工作。

十二、日常维修。

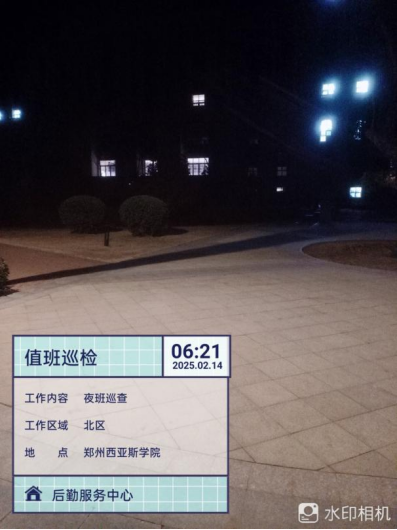

十三、夜间巡查。

十四、对校园绿化进行了滴灌带修整、落叶清理、绿化防护围栏整修、绿化空白区域翻土整地、乔灌木修剪、砖块杂物清理、集中养护绿植配送等工作。

十五、对校园环境进行了垃圾桶集中冲洗、东六松针清洁、河道两侧清洁、运动场地地面冲洗、玻璃清洁、标识擦拭、清吹落叶、教室清洁、水系清洁、投放鼠药等工作。

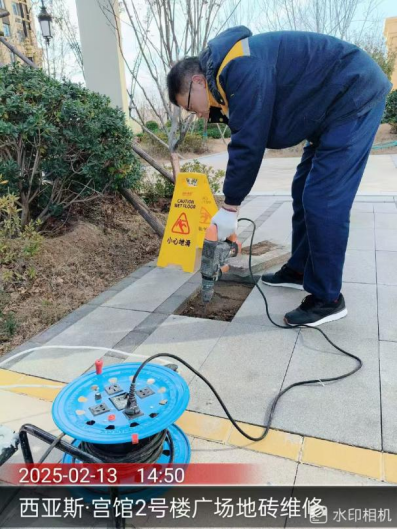

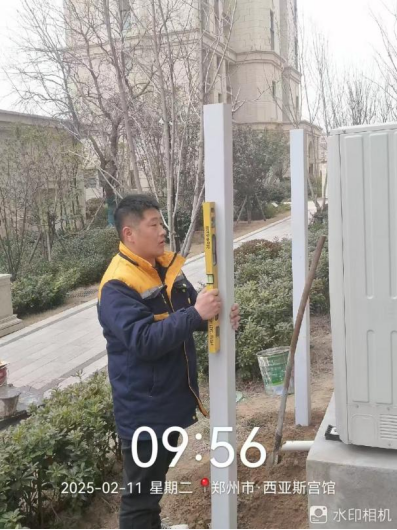

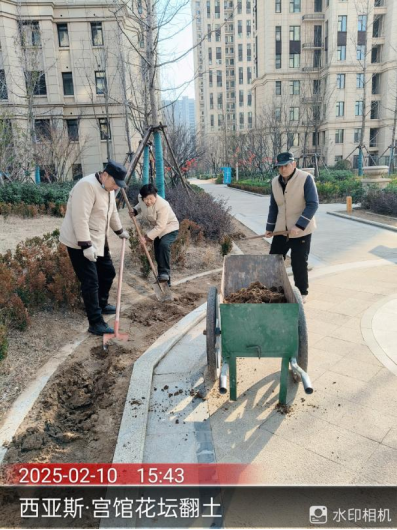

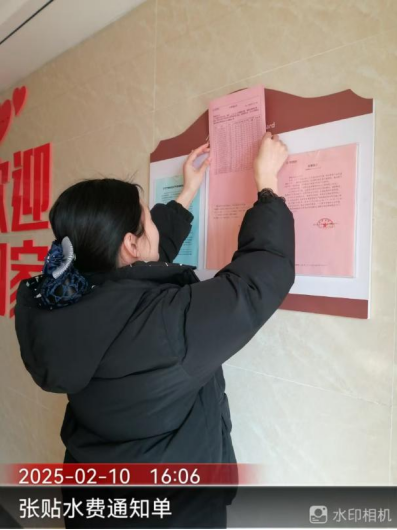

十六、宫馆项目开展了空调外机护栏制作安装、小区路面石材维修、张贴水费通知单、小区花坛翻土、地库卫生保洁、元宵节社区文化活动等工作。

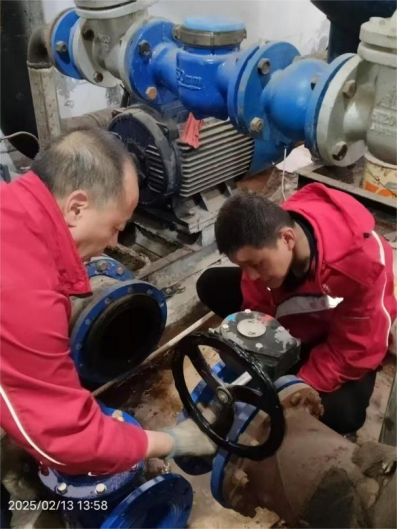

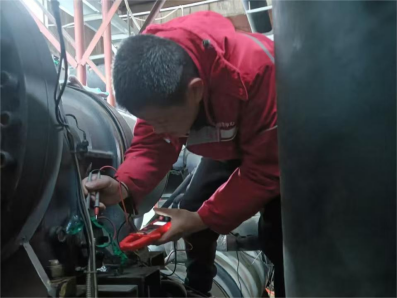

十七、能源服务部开展了开学前供暖保障,对东区机房3#、4#水箱漏点维修,更换水箱进出水阀门,维修北区机房水箱,各区机房配电检修等工作,确保冬季供暖设备安全运行。
