一、03月01日-03月07日19:30,客服部共接到873条报修并及时安排人员处理。

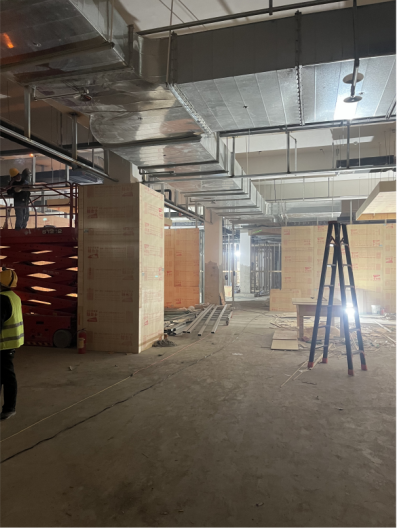

二、工程实训中心工程:一层基础装修全部完成(除更改方案),开始做地坪底漆;二层木工完成,卫生间墙地砖完成70%;空调安装完成95%。

三、游泳馆改造项目:泳池贴砖完成80%;空调管道安装完成70%;更衣室墙地砖补料。

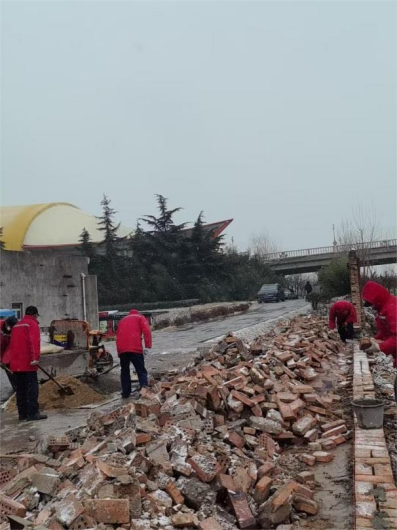

四、西区十号宿舍楼改造:拆除完成90%;垃圾运输60%;水电改造完成60%;家具搬移完成50%。
五、第七餐厅建设项目:周边配套设施完成50%;室内装饰完成90%。

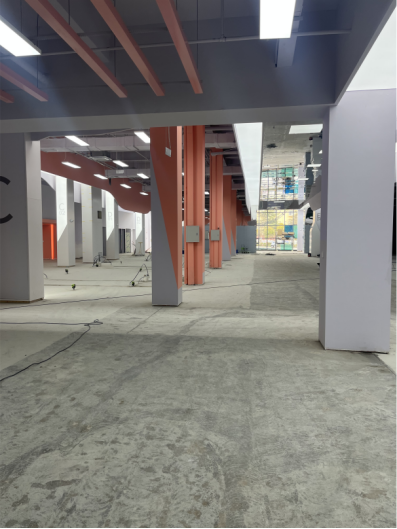

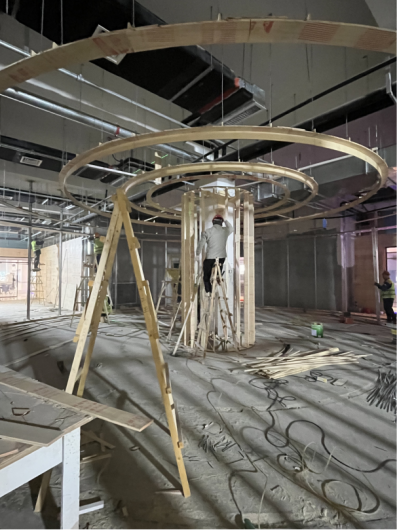

六、19号楼一层展厅装饰项目:钢骨架本周全部完成;展板木工阻燃板已完成80%;水电同步木工进行预埋;顶部乳胶漆开始进场施工。

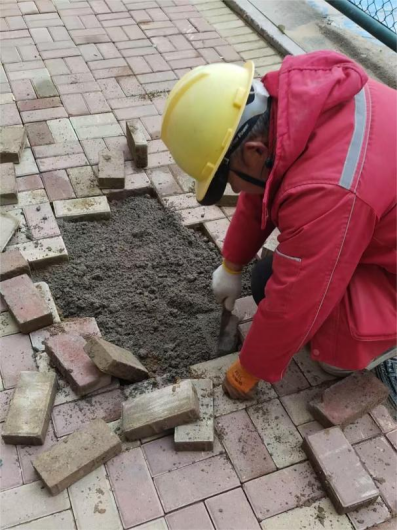

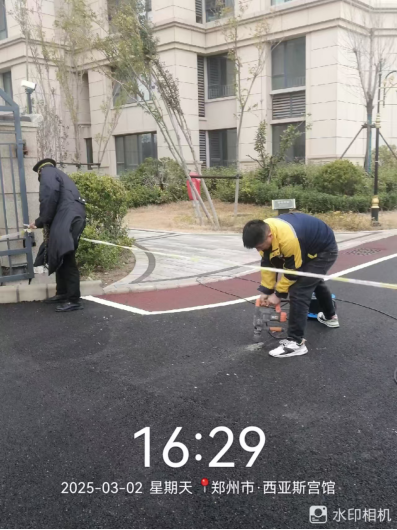

七、活动中心北侧砌墙。

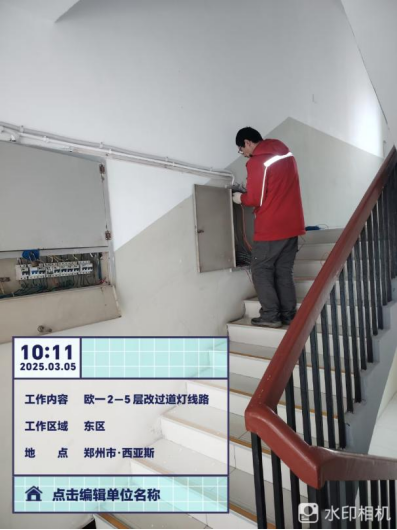

八、欧一2至5层改过道灯线路。

九、维修法国园水泵。

十、雨雪天气检查房顶积水漏水情况。

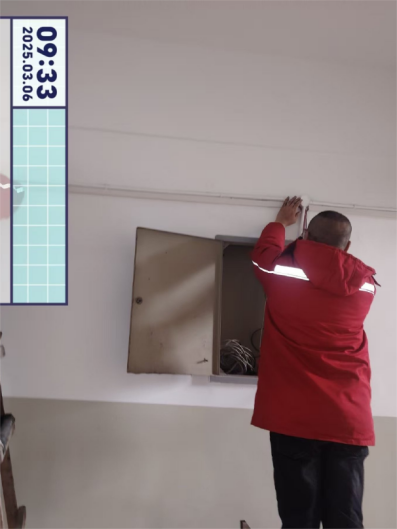

十一、日常维修。

十二、夜间巡查。

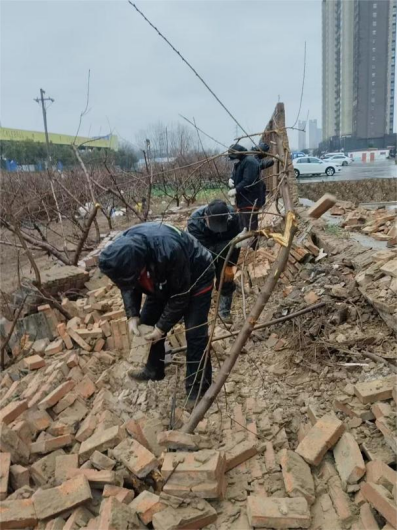

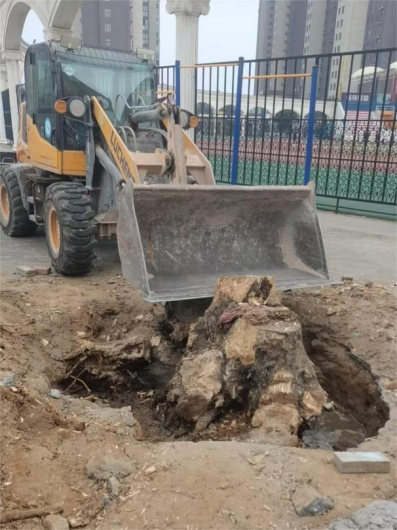

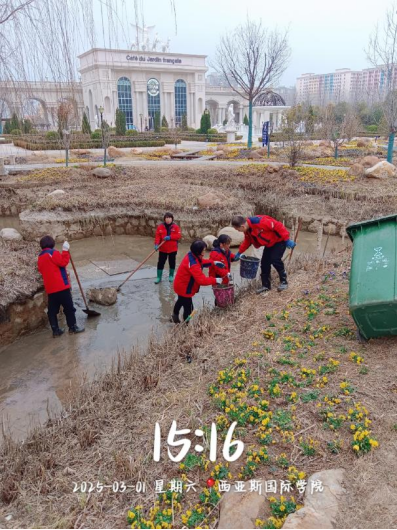

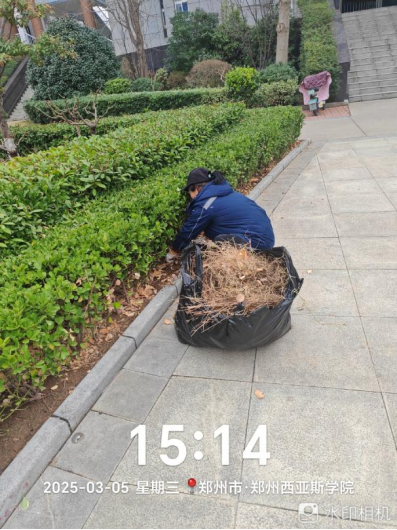

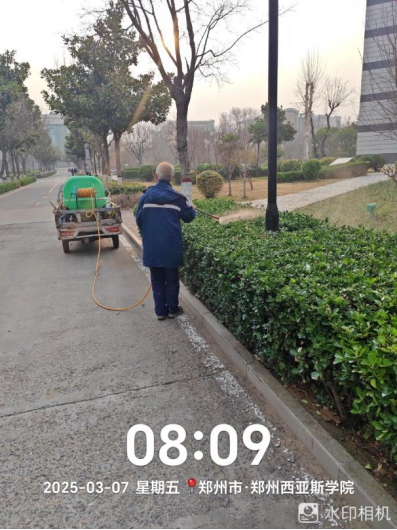

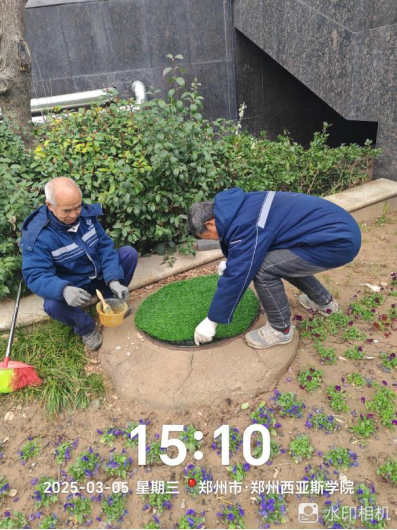

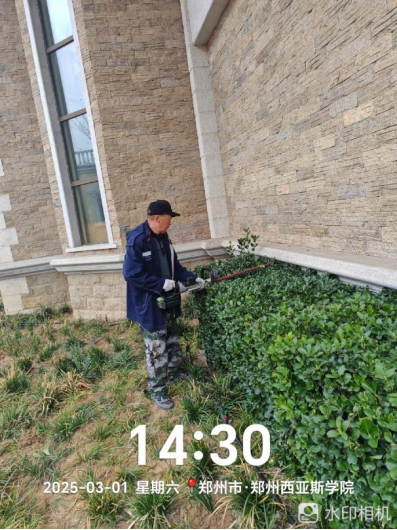

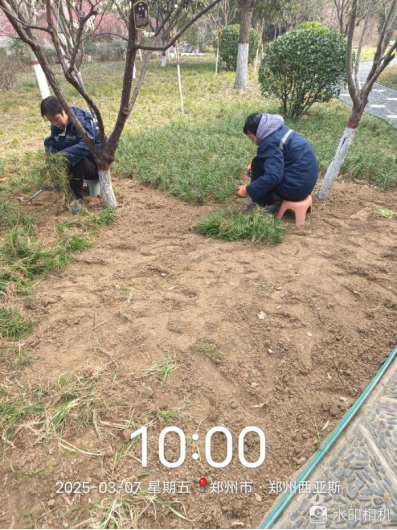

十三、对校园绿化进行了病虫害防治打药、大风天气刮倒苗木紧急处理、麦冬栽种、乔灌木修剪、落叶清理、枯枝清理、井盖粘贴假草皮、树根清理等工作。

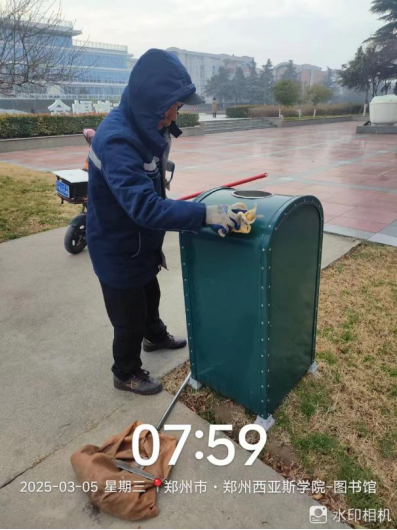

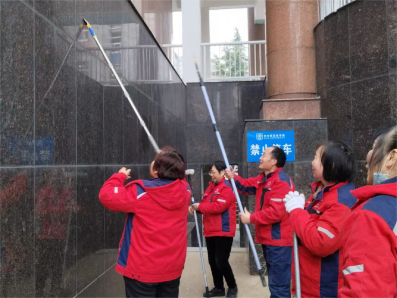

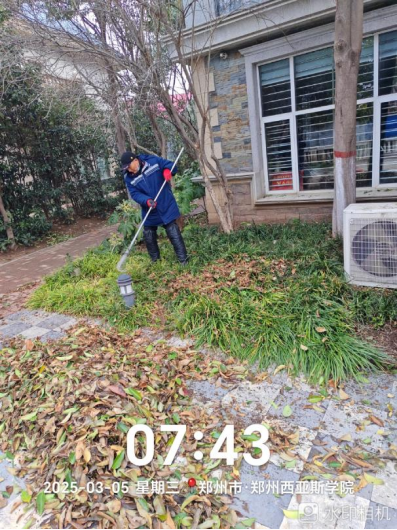

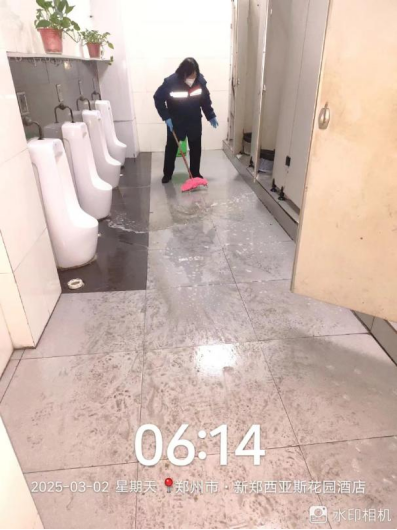

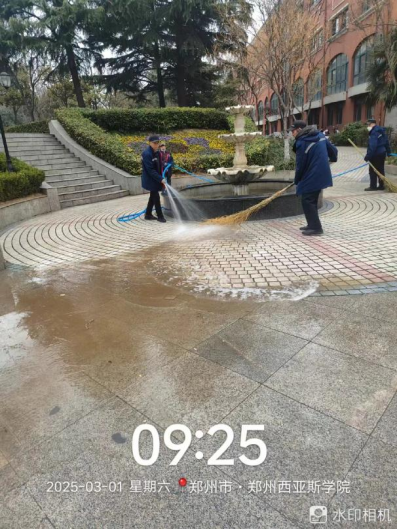

十四、对校园环境进行了16号楼挑檐清洁、垃圾桶擦拭、地面冲洗、法国园人工湖清洁、室内3米以下附属物清洁、图书馆地垫清洁、公共卫生间清洁、雨水篦子清洁等工作。

十五、物业服务部定期开展岗位相关专业技能培训。

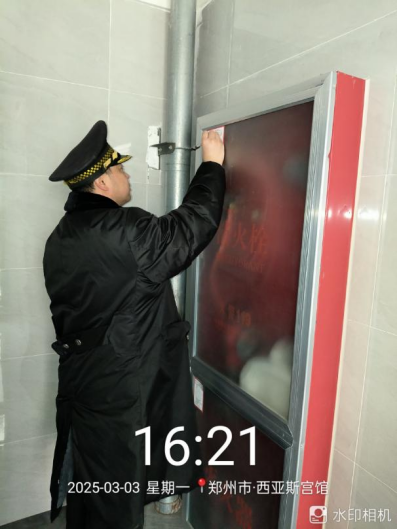

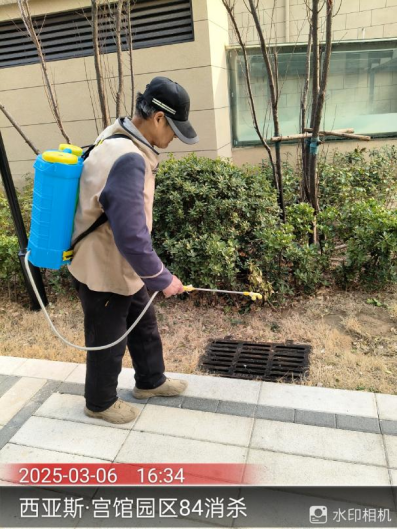

十六、宫馆项目开展了消防通道门维修、污水泵浮球阀维修、地库口石材维修、售楼部围栏维修、地库口雨水篦子清理、配合学校打扫安保值班室卫生、园区84消毒、消防设备巡检等工作。

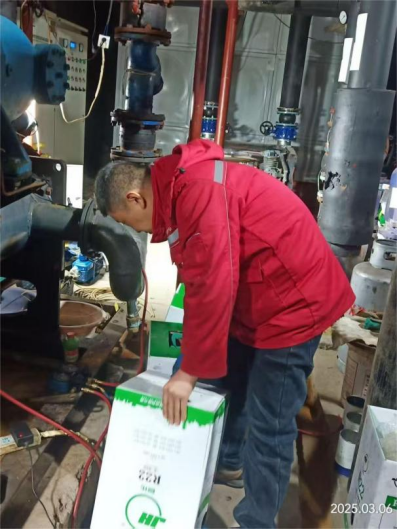

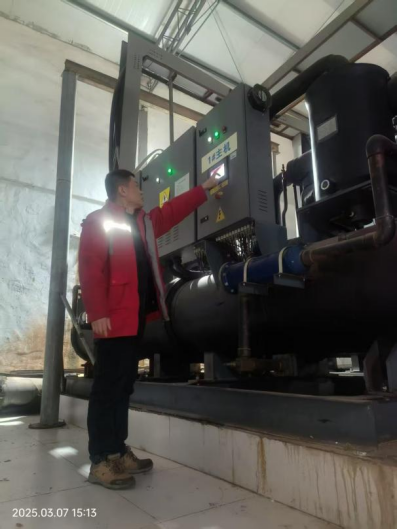

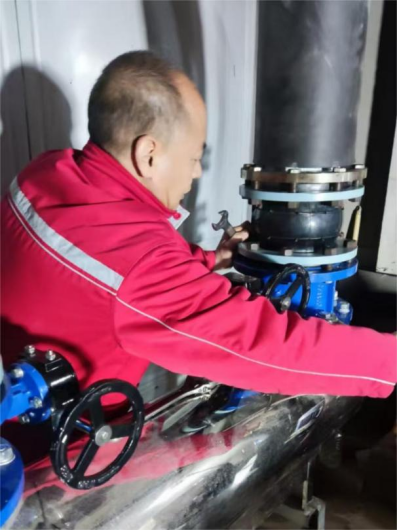

十七、能源服务部开展了机房空调及热水系统主机、水泵、压力表、阀门、管道、配电设施检查检修工作,确保空调、热水安全供应。
