一、06月21日-06月27日18:00,客服部共接到563条报修并及时安排人员处理。

二、工程训练中心项目:增加外幕墙骨架焊接完成。

三、1号3号教学楼装修改造工程:1号楼办公室木工基层完成;3号楼卫生间等拆除完成90%;1号楼空调管道完成50%。

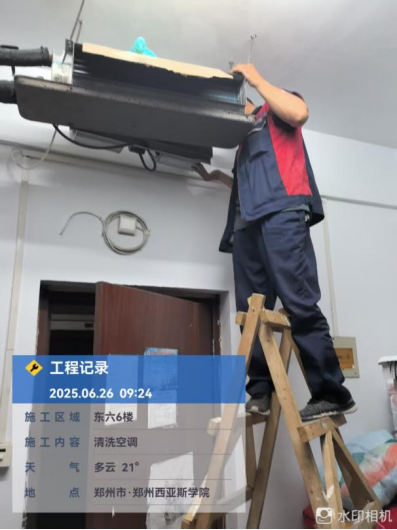

四、东五、东六宿舍楼装修改造工程:东六二三四层卫生间隔断拆除完成;东六二层公区乳胶漆铲除完成;东六二层浴室柜,蹲便拆除完成。

五、创业中心北立面外墙工程:eps线条安装5%。

六、欧3-欧6宿舍楼装饰改造项目:卫生间拆除完成;卫生间上下水完成60%;电路改造完成45%;卫生间墙面抹灰挂网找平完成30%;墙面铲除、喷界面剂、批腻子完成30%。

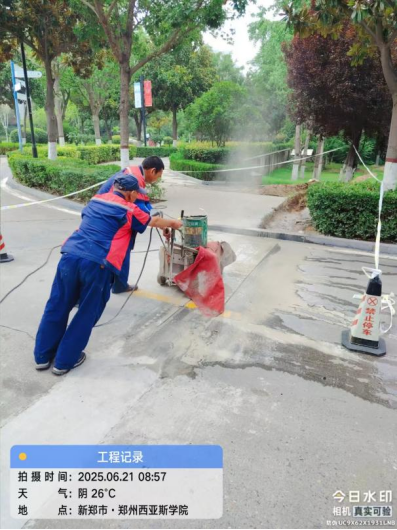

七、校内积水点改造工程:完成60%。

八、莫斯科红场塔楼维修工程:脚手架搭设完成60%。

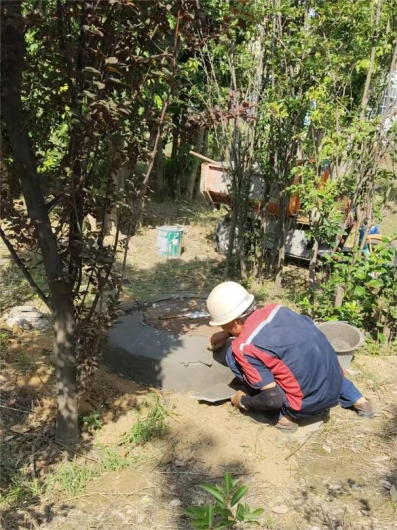

九、安装中水管道。

十、拆除6号教学楼1楼桌椅。

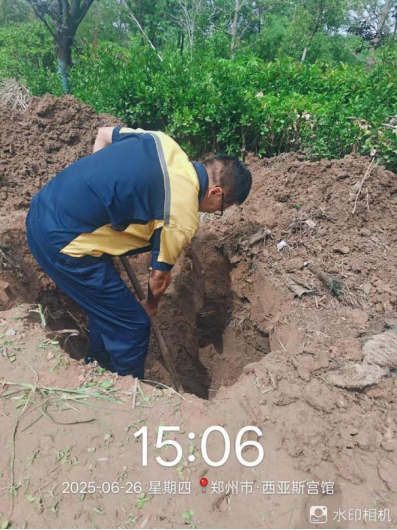

十一、挖电缆沟铺设电缆。

十二、物品搬运。

十三、日常维修。

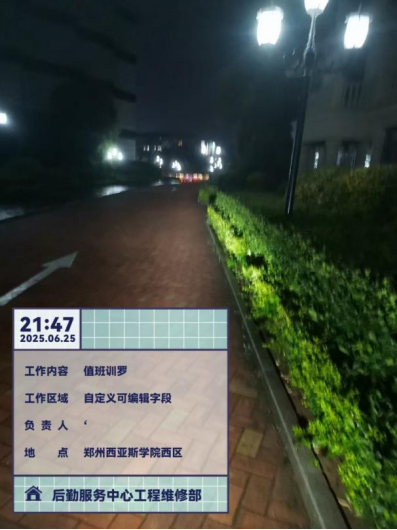

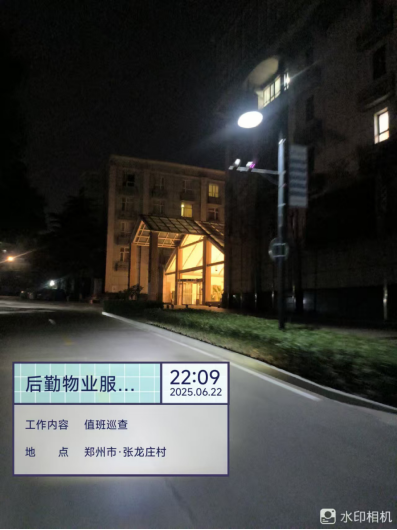

十四、夜间巡查。

十五、物业服务部定期开展岗位相关专业技能培训。

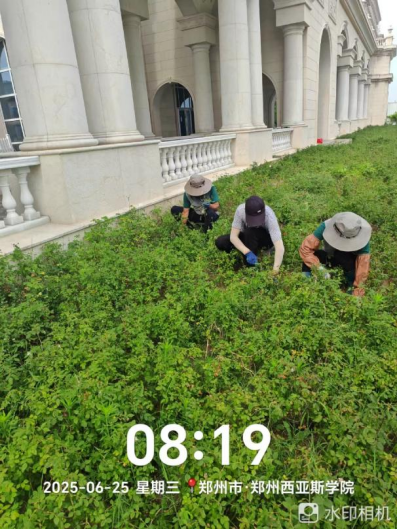

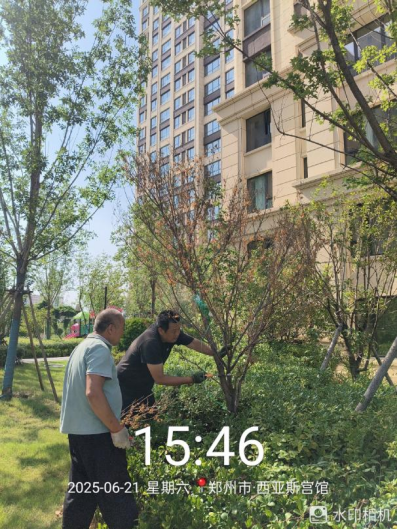

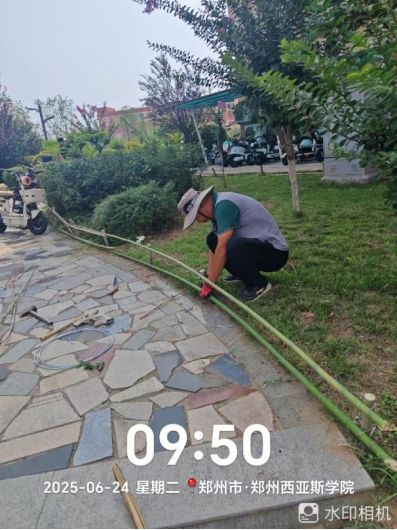

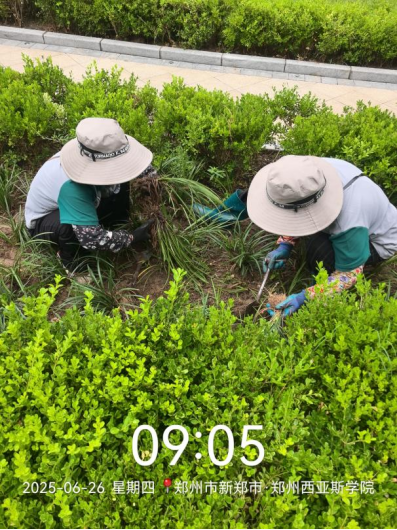

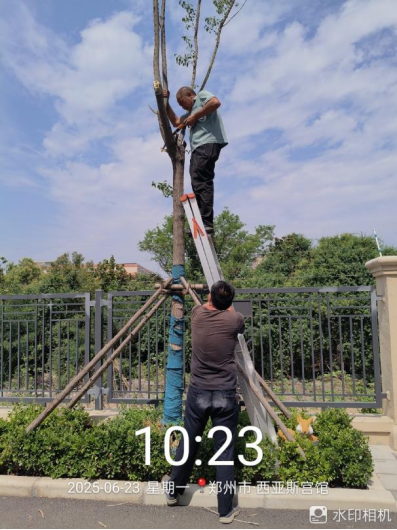

十六、对校园绿化进行了病虫害防治打药、草花栽种区域翻土整地、草坪修剪、落叶清理、绿化防护围栏制作安装、乔灌木修剪、杂草清理、麦冬栽种补种等工作。

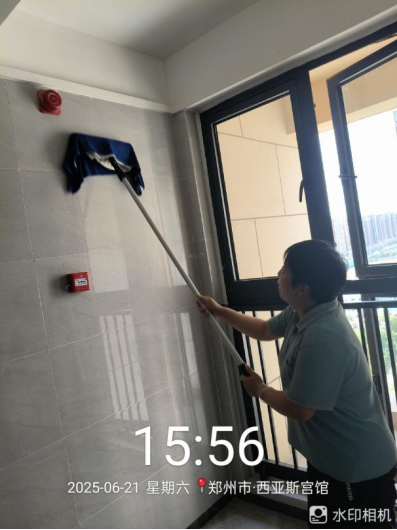

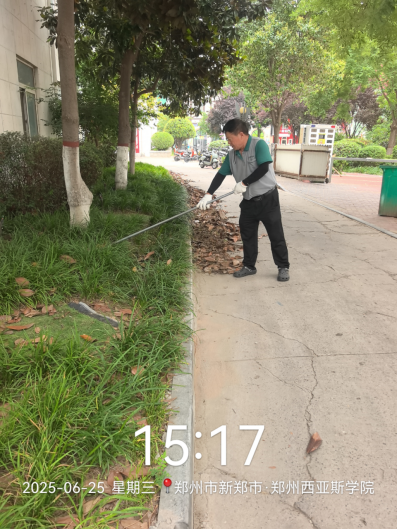

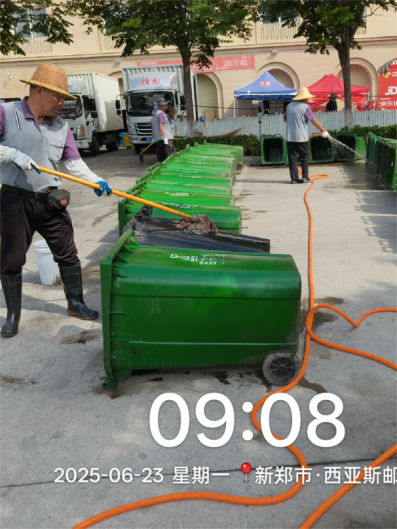

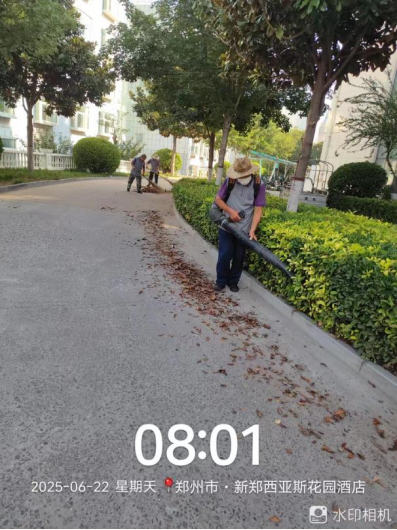

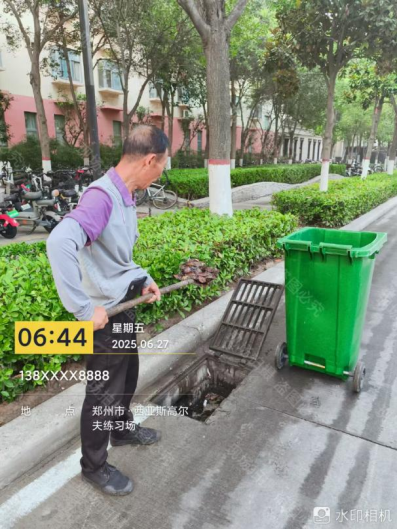

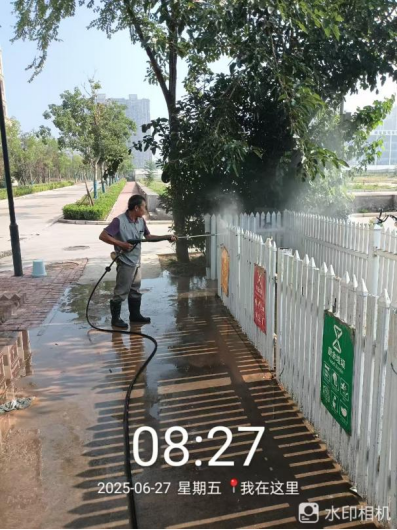

十七、对校园环境进行了玻璃清洁、清洁电动车棚、冲洗地面污渍、道沿除草、垃圾站点及垃圾桶冲洗、篮球赛环境保障、清吹落叶、消杀、雨水篦子清掏等工作。

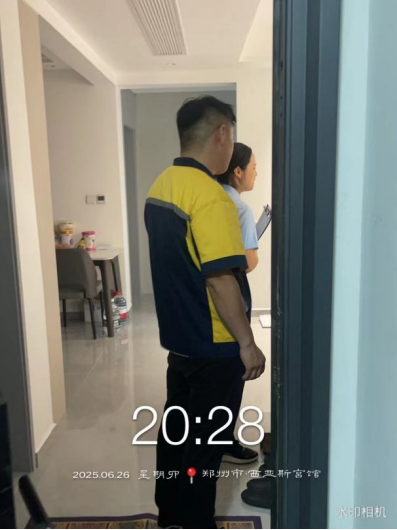

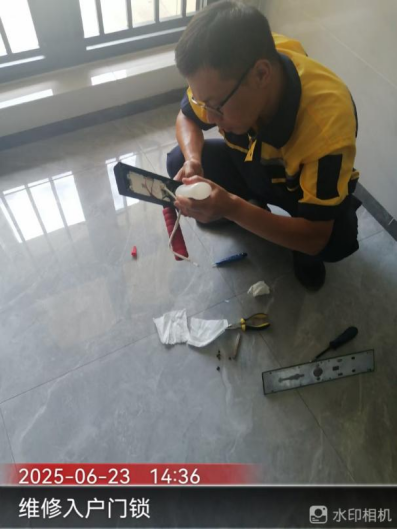

十八、宫馆项目开展了维修入户门锁、安装绿化喷灌管、排查漏水口、园区干苗木清理、楼栋公区卫生保洁、蚊虫消杀、上门催缴物业费等工作。

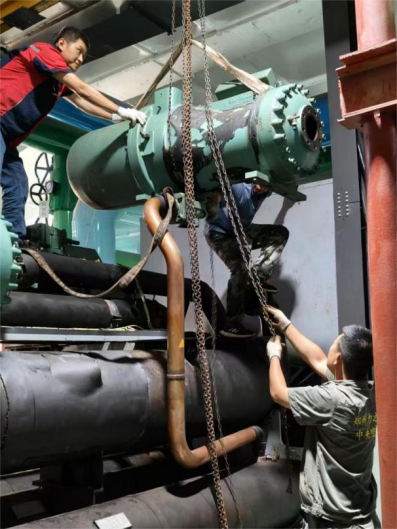

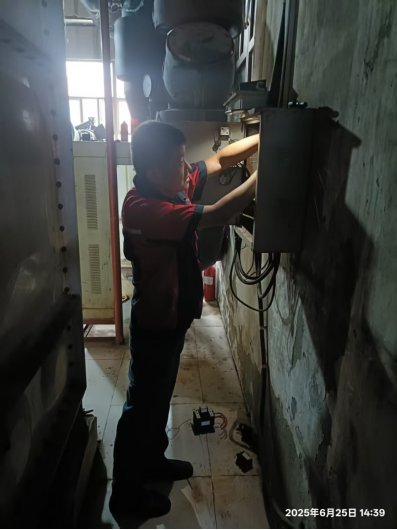

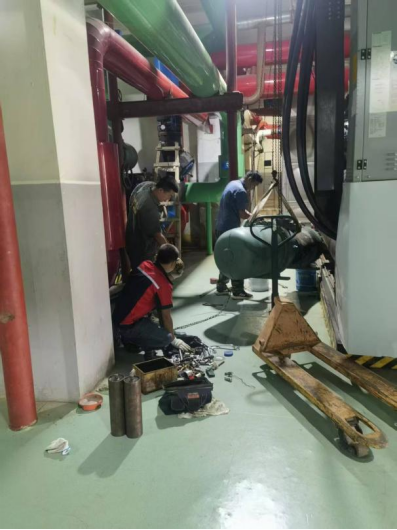

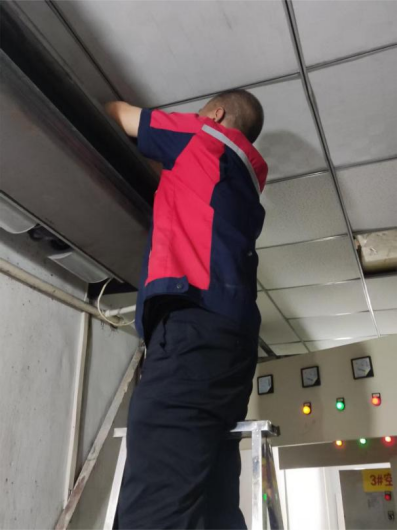

十九、能源服务部对西区配电室房顶更换石膏板,更换北区机房空调补水交流接触器,新机房1号热水主机1号压缩机拆解,确保空调、热水安全供应。
