一、07月05日-07月11日17:40,客服部共接到587条报修并及时安排人员处理。

二、工程训练中心外幕墙项目:外幕墙玻璃安装完成90%。

三、1号3号教学楼装修改造工程:3号楼卫生间防水完成;3号楼空调安装完成70%;水电改造完成70%。

四、东五、东六宿舍楼装修改造工程:水电开槽完成二至五层;二层公区腻子开始打磨,宿舍腻子完成。

五、创业中心北立面外墙工程:EPS安装完成;抗裂砂浆挂网找平完成;真石漆外墙腻子批刮完成20%。

六、欧3-欧6宿舍楼装饰改造项目:卫生间上下水完成;电路改造完成90%;卫生间墙面抹灰挂网找平完成95%;墙面铲除、喷界面剂、批腻子完成;消防布线及桥架安装完成20%。

七、校内积水点改造工程:行政楼处积水点开挖完成90%,21号楼积水点完成。

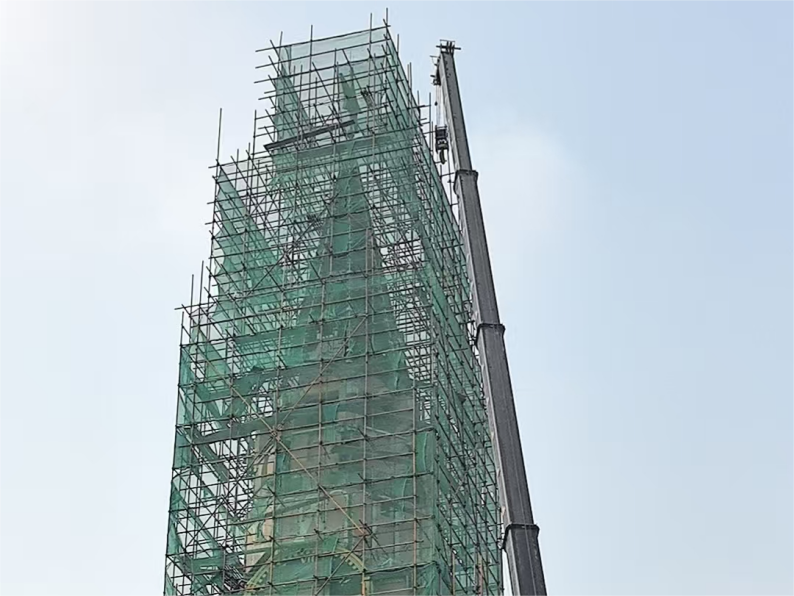

八、莫斯科红场塔楼维修工程:钢管脚手架搭设完成,安全网维护到位;主塔拆除完成90%。

九、田径场南侧篮球场项目:国旗杆安装完成,国旗台栏杆完成60%;场地封闭底漆完成;篮球架基础完成。

十、暑期防水改造:材料进场并第三方送检;东一东二、宾馆南区开始拆除原防水。

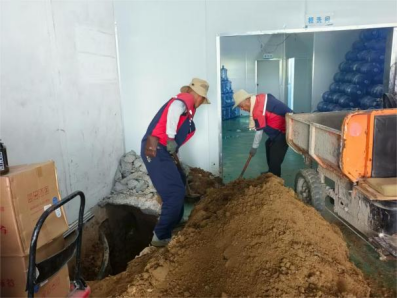

十一、游泳馆空调:电缆沟开挖完成;空调设备进场。

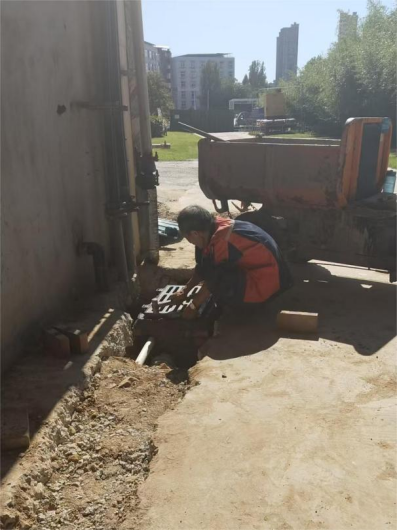

十二、拆除东二1楼防盗窗。

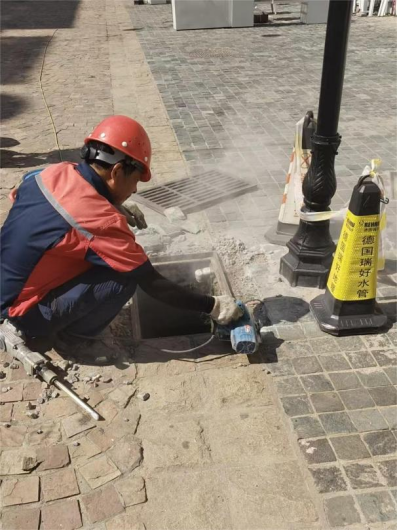

十三、大桥下俢砌窨井。

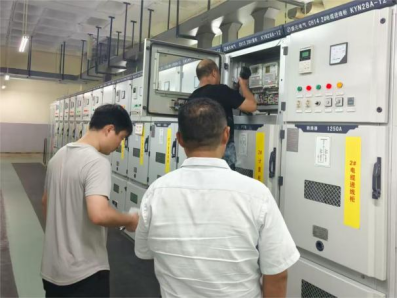

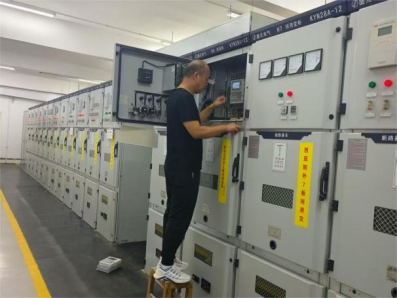

十四、更换16号楼配电室高压计量表。

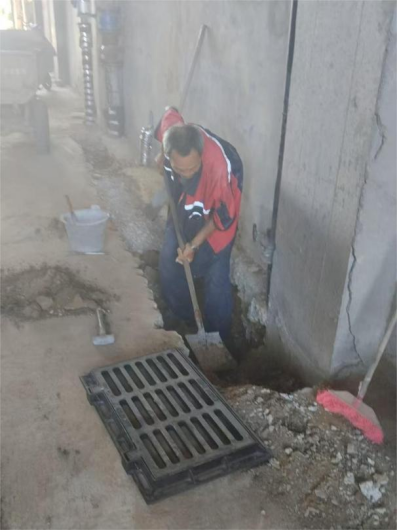

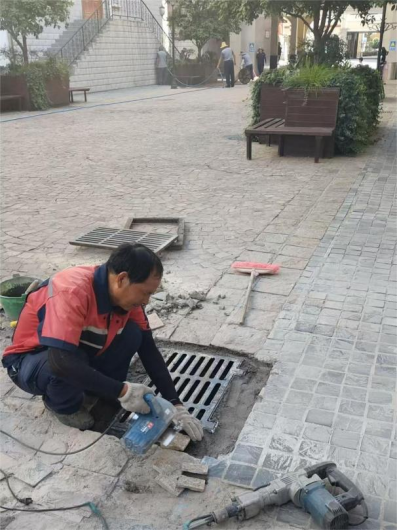

十五、更换雨水箅子。

十六、铺设电缆。

十七、中水管道改造。

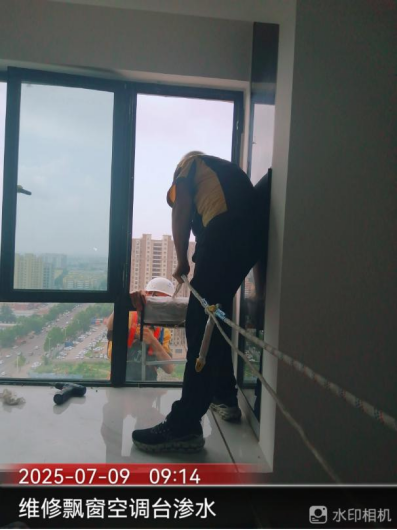

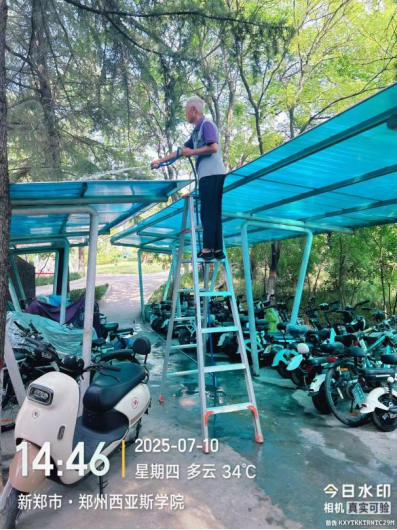

十八、日常维修。

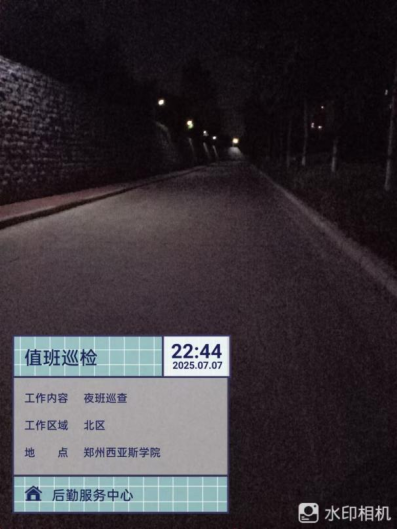

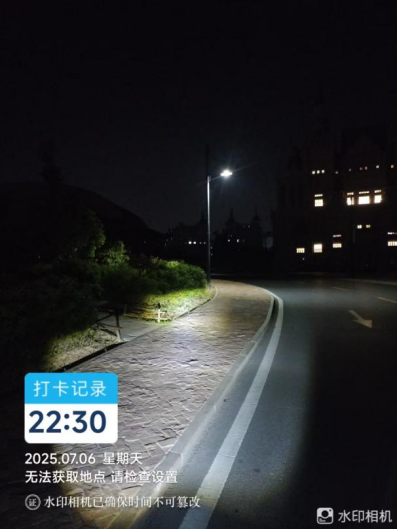

十九、夜间巡查。

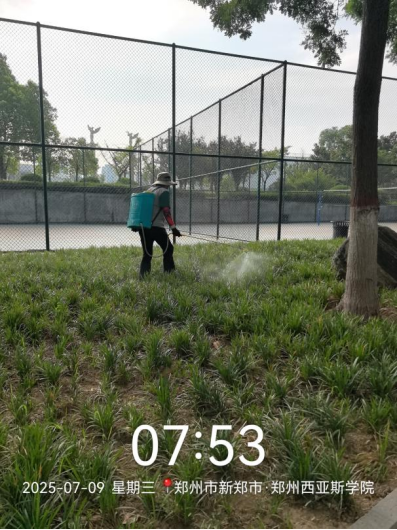

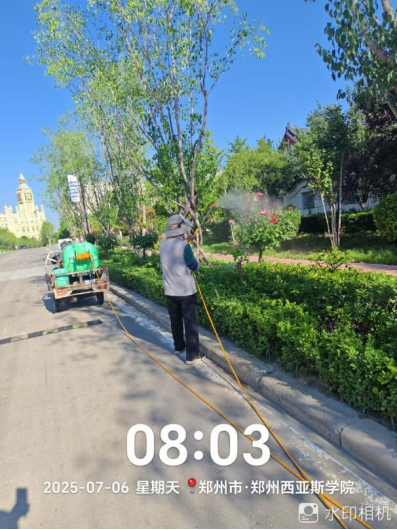

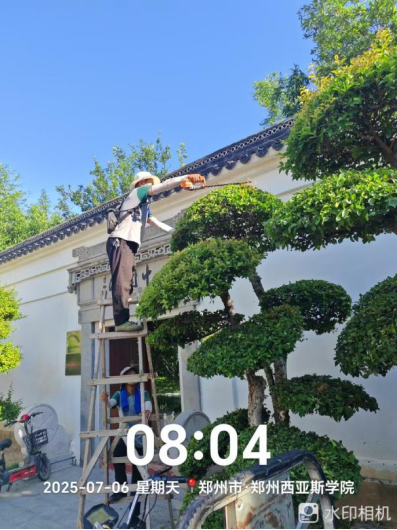

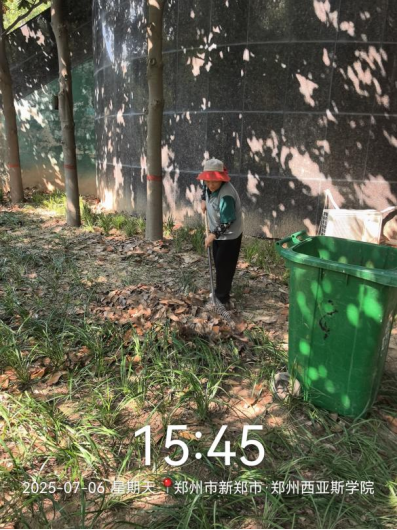

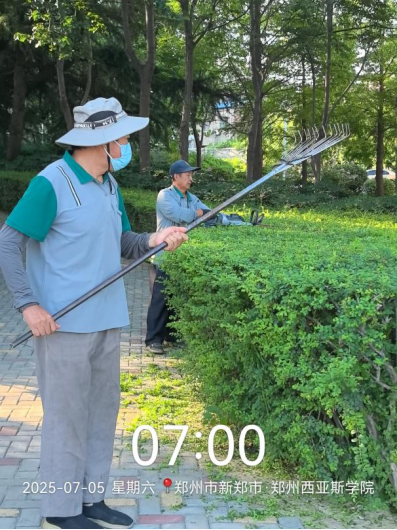

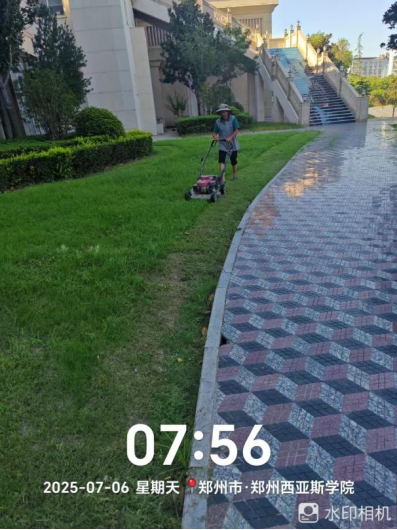

二十、对校园绿化进行了病虫害防治打药、草坪修剪、除草剂打药、绿篱修剪、乔灌木修剪、移苗补苗、杂草清理、落叶清理等工作。

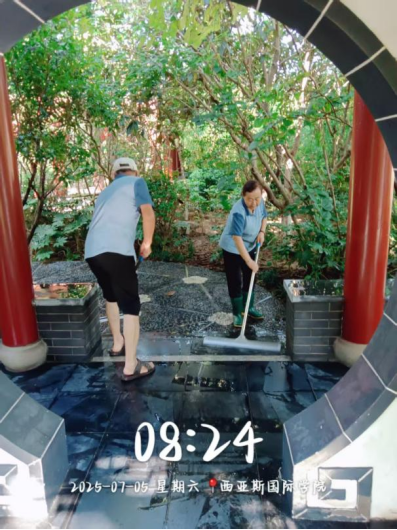

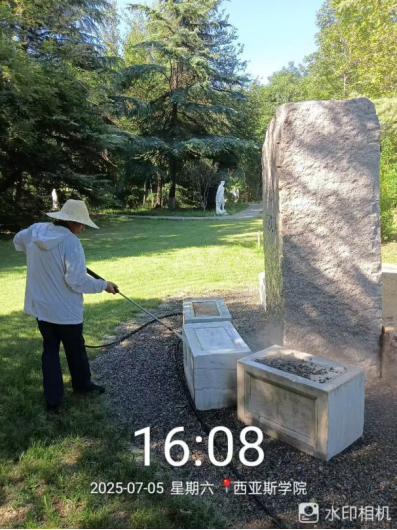

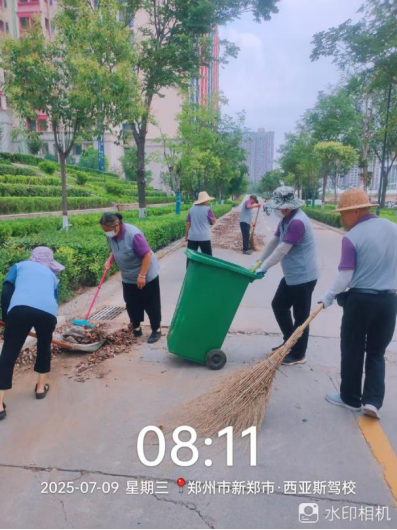

二十一、对校园环境进行了道沿除草、电动车棚清洁、雕塑冲洗、公区消杀、清吹落叶、中国园清洁、暑期会议保障等工作。

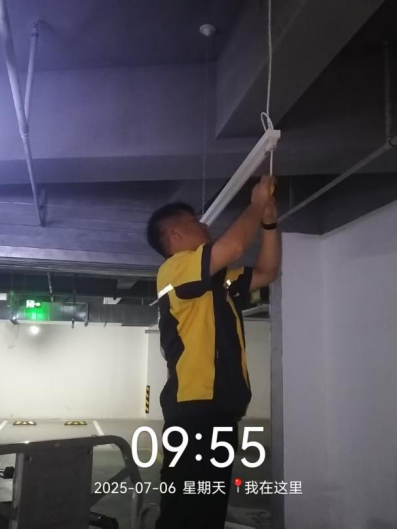

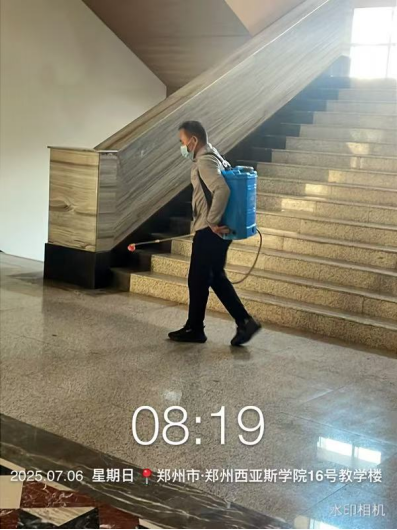

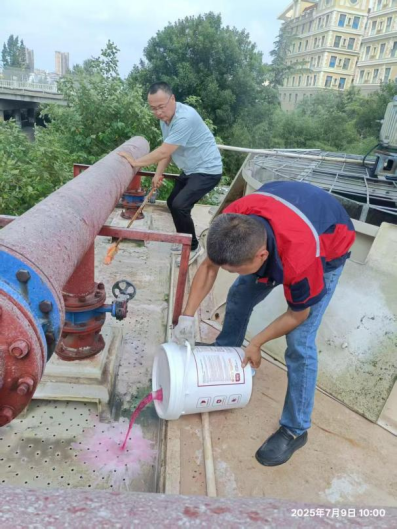

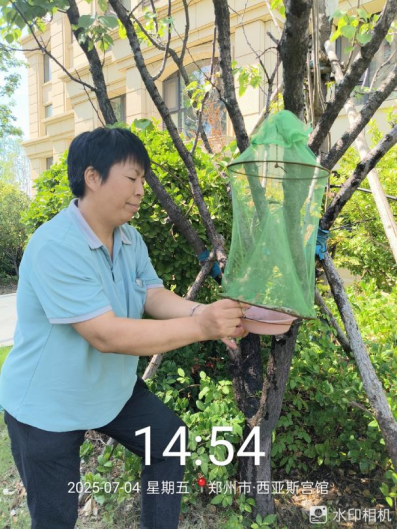

二十二、宫馆项目开展了地库照明维修、诱蝇笼放药、园区绿化拔草、蚊虫消杀、物业服务满意度调查、园区石材维修、婚庆周边服务等工作。

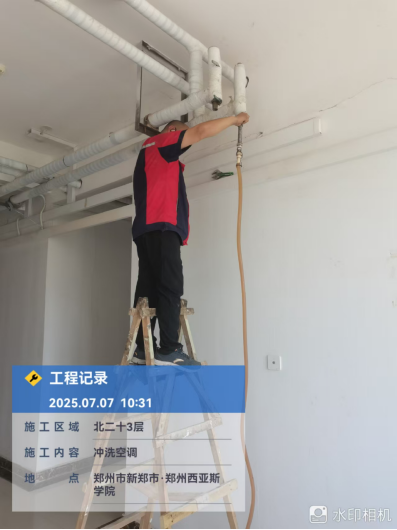

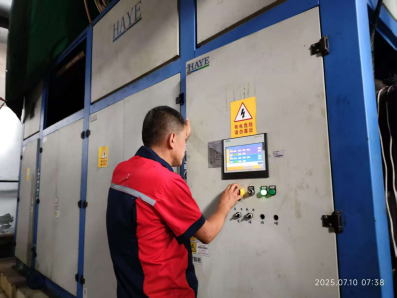

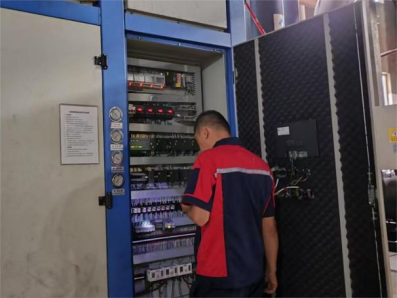

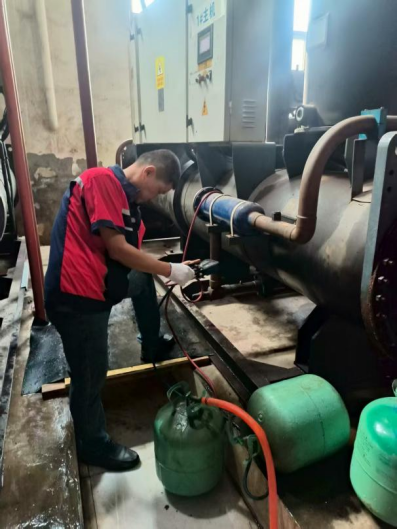

二十三、能源服务部暑期对各区机房中水过滤器进行清洗,检查冷却塔并除垢清洗,检查北区机房1号压缩机,对空调主机添加制冷剂确保空调、热水安全供应。
