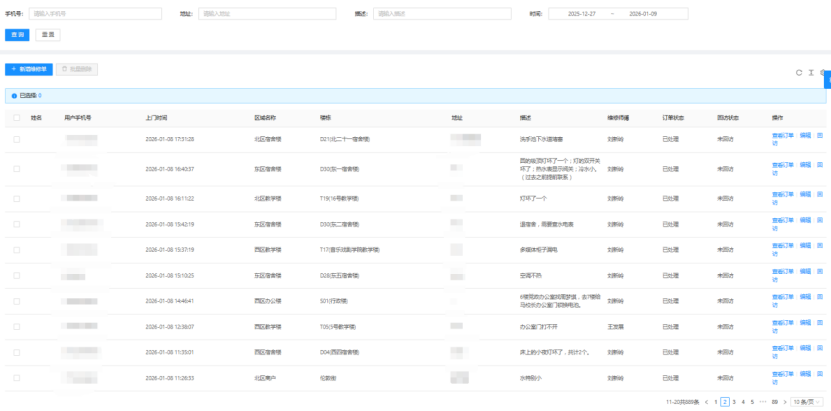

一、12月27日-01月09日17:55,客服部共接到889条报修并及时安排人员处理。

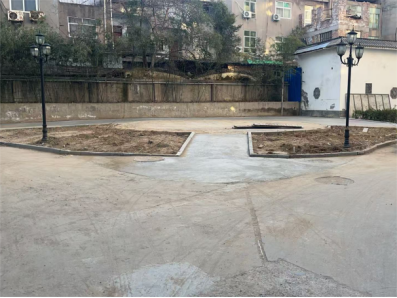

二、D4宿舍楼周边改造工程:混凝土路面浇筑完成90%;绿化地土方平整完成100%;排水沟盖板安装完成100%;施工垃圾清扫完成95%。

三、西亚斯御景11号楼13套教室公寓改造:原顶面铲除,室内墙体拆除、02户型阳台保温及真石漆铲除及垃圾清运已完成;室内新砌加气块墙体,进度40%;室内新做石膏板隔断墙,进度40%;水电路改造,进度50%。

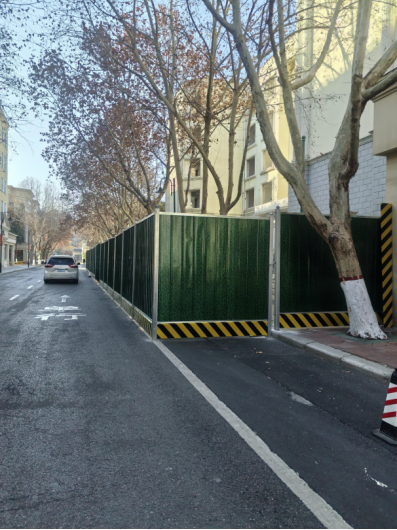

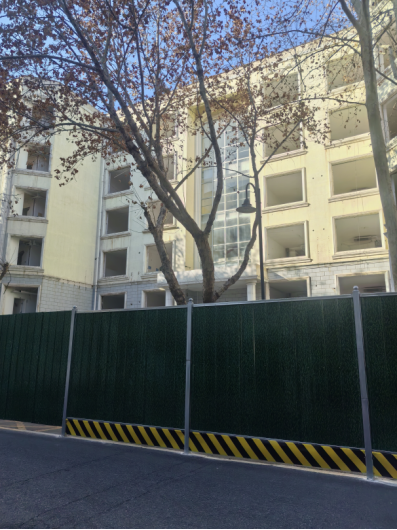

四、爱因斯坦楼加固装修改造工程:围挡搭设完成、门窗拆除完成。

五、D36-2楼改装冷热水管道。

六、T04教学楼改空调管道。

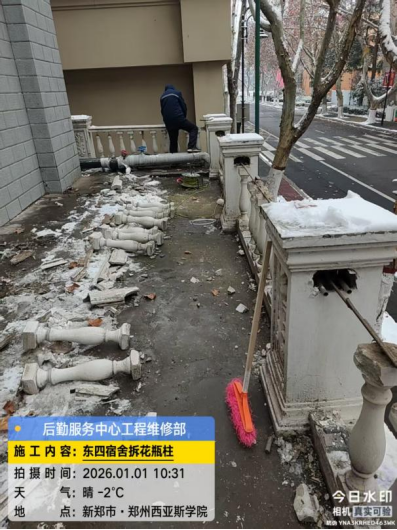

七、拆除D34花瓶柱。

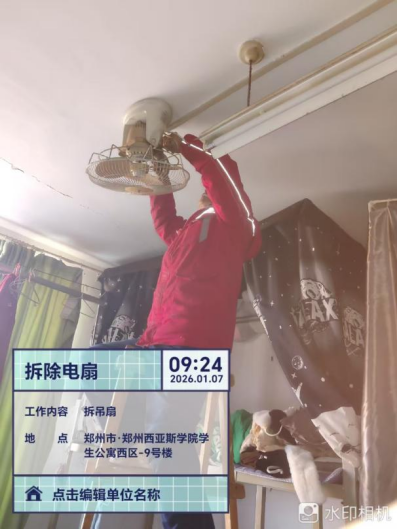

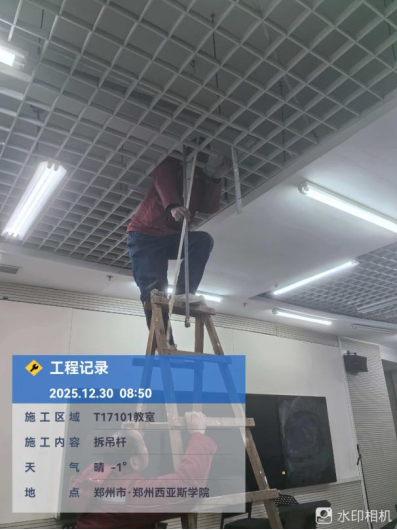

八、拆除吊扇。

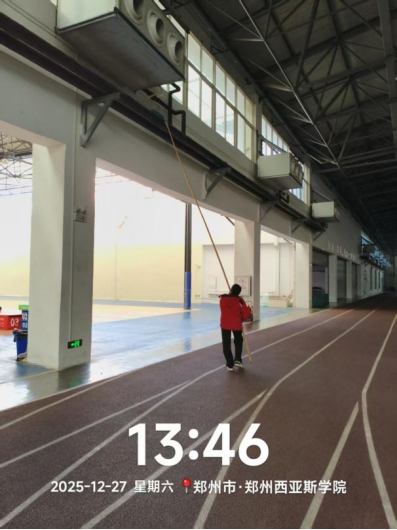

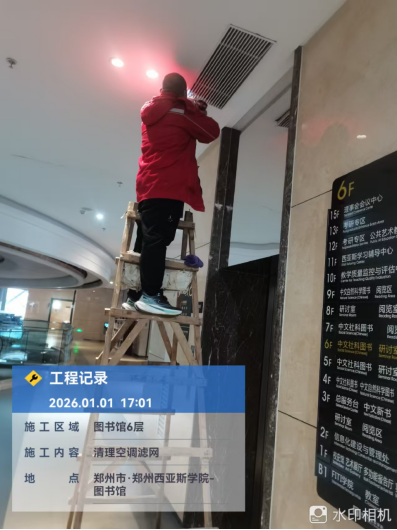

九、清洗空调。

十、图书馆安装插座。

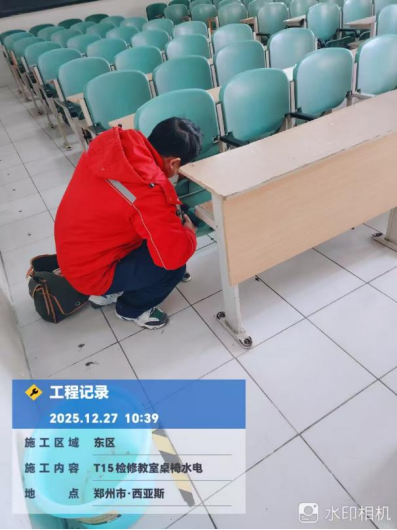

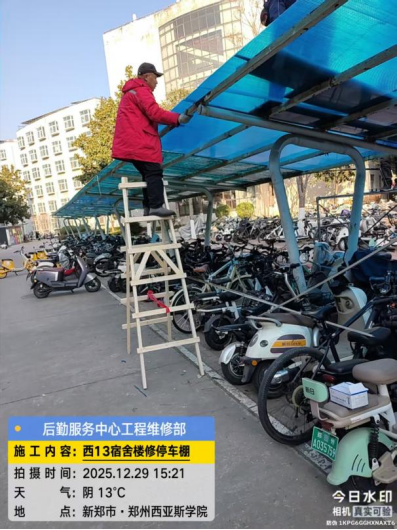

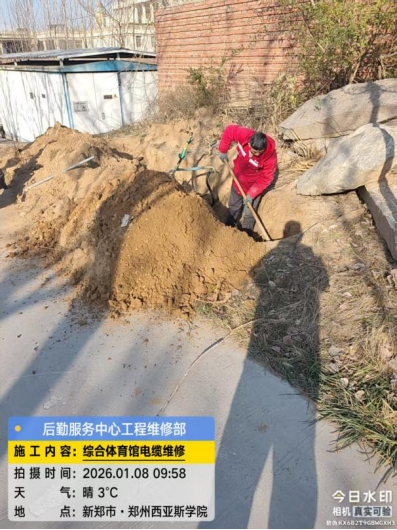

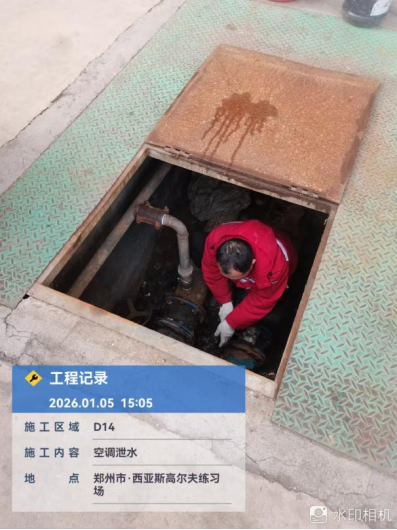

十一、日常维修。

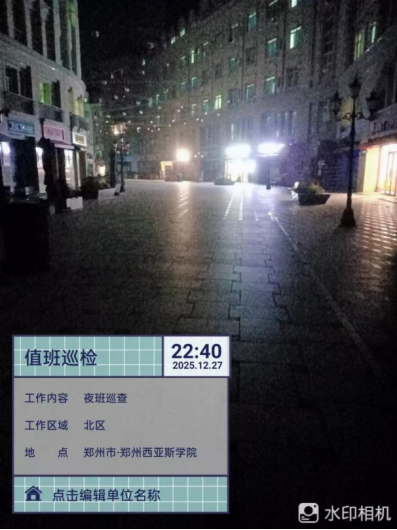

十二、夜间巡查。

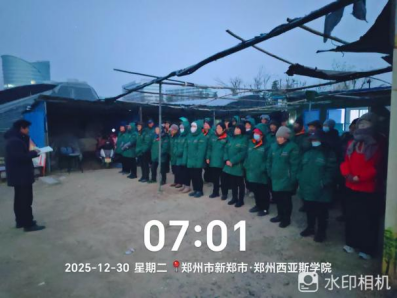

十三、物业服务部定期开展技能培训、安全培训。

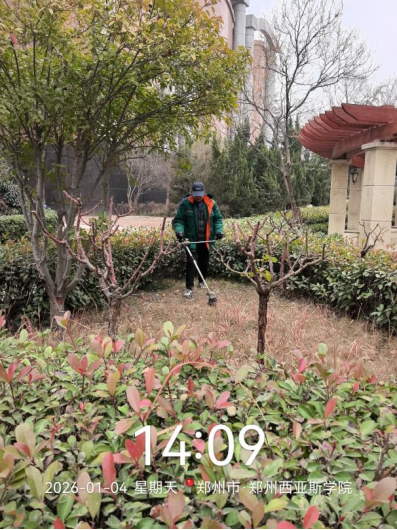

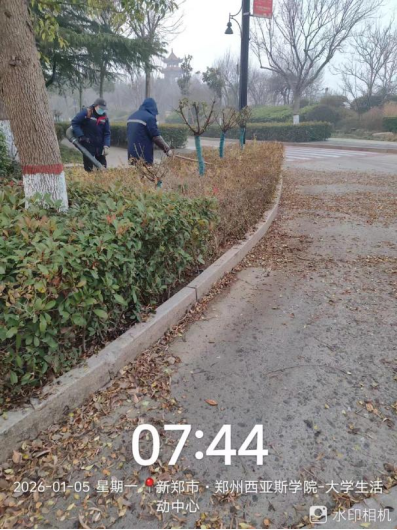

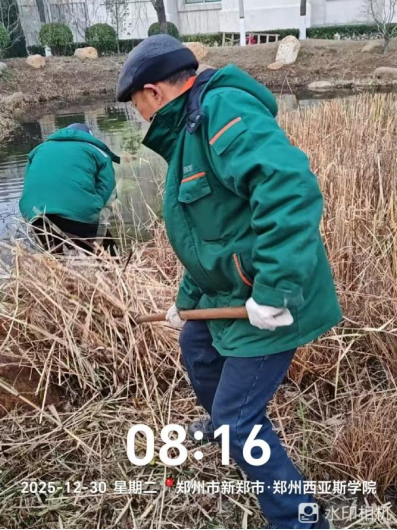

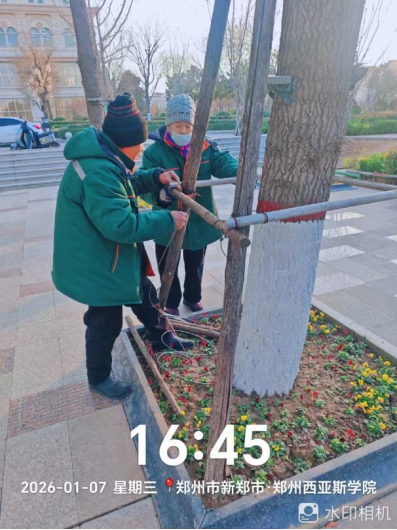

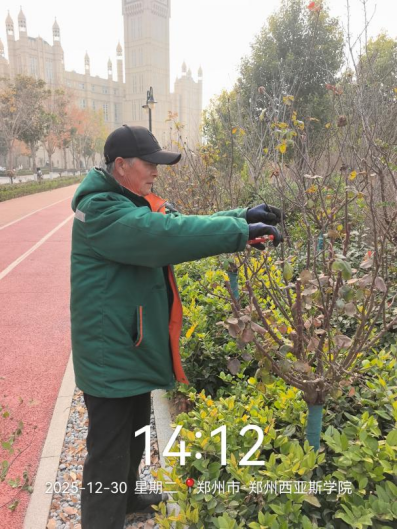

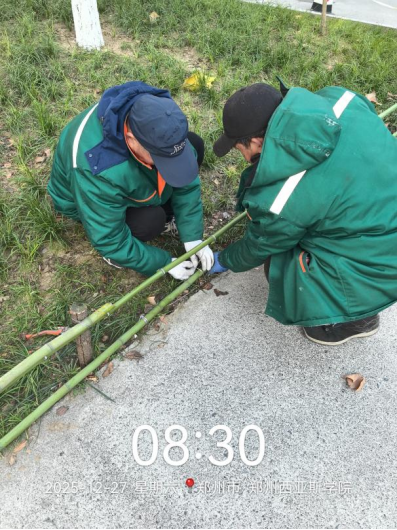

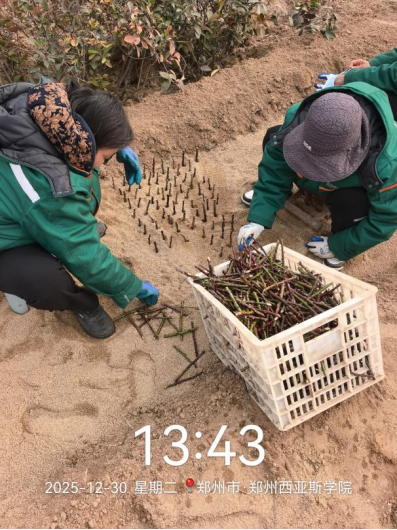

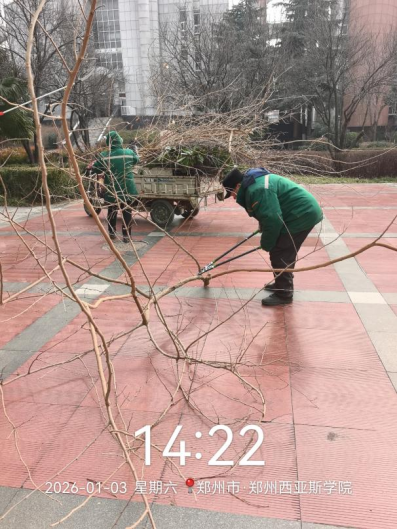

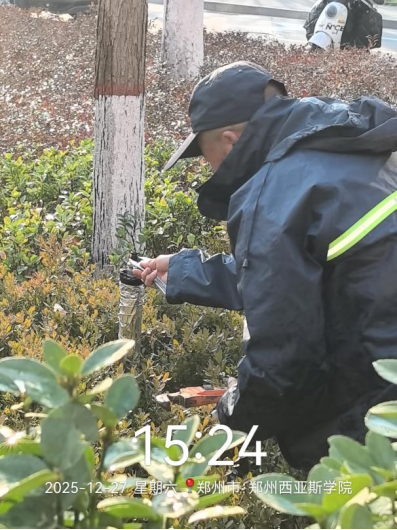

十四、对校园绿化进行了冬季防冻回收浇水喷头、干枝断枝清理、芦苇修剪清理、落叶清理、绿化防护围栏制作安装、苗木支撑杆加固、扦插月季、清雪、杂草清理等工作。

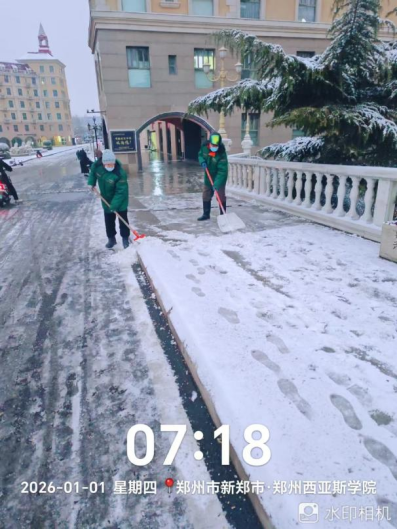

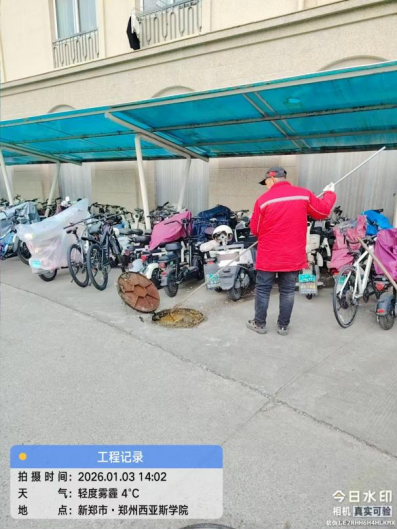

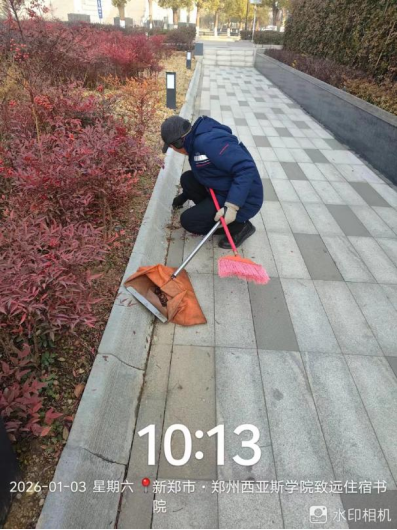

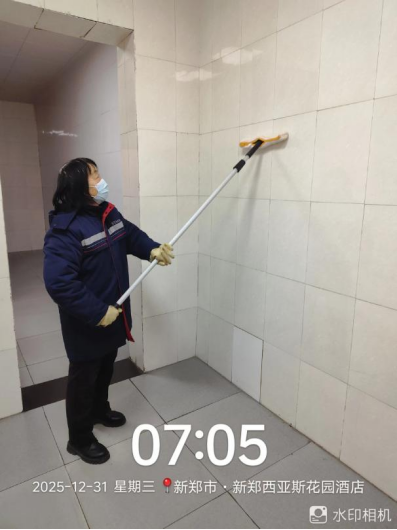

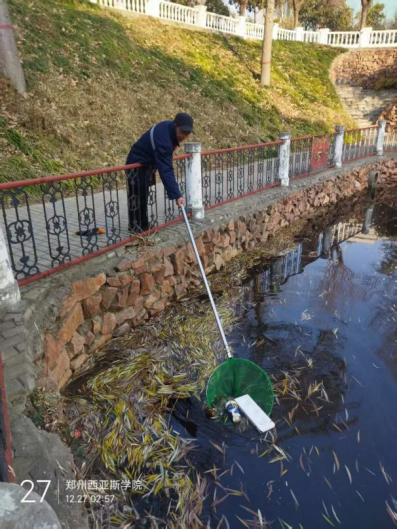

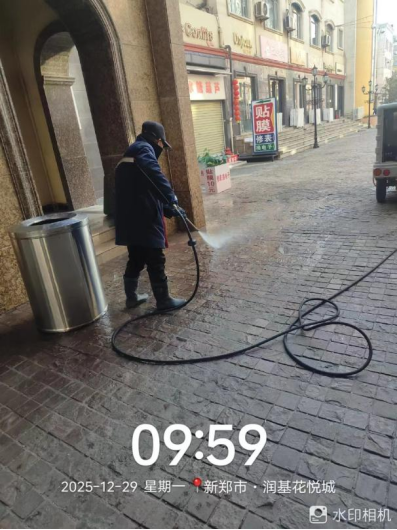

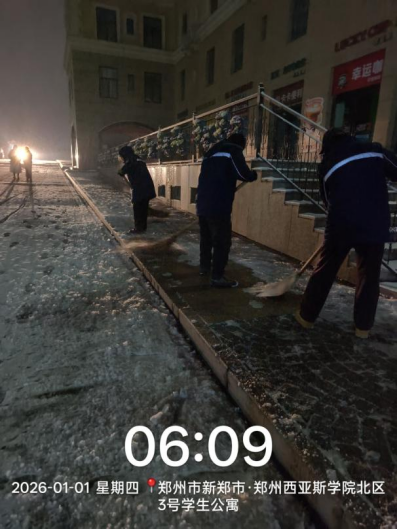

十五、对校园环境进行了停车区清洁、冲洗垃圾桶、道沿杂草清除、地面污渍冲洗、高空除尘、积雪清理、清吹绿篱落叶、水系清洁、卫生间清洁、标识物擦拭等工作。

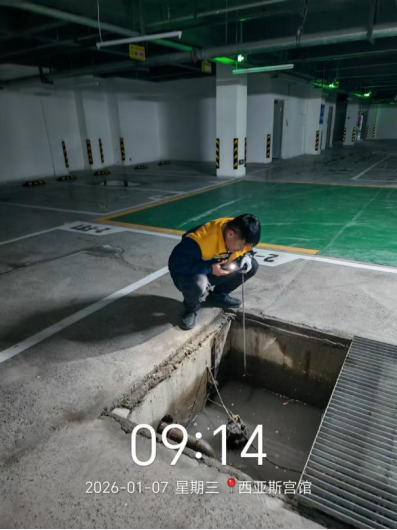

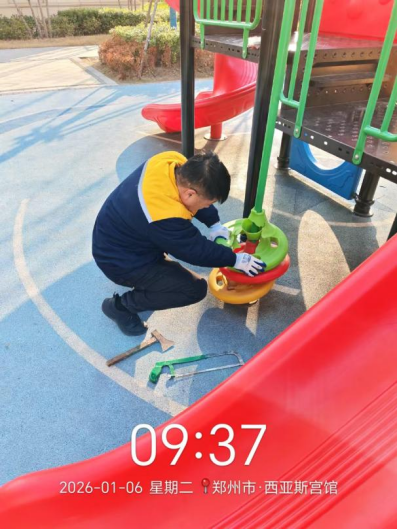

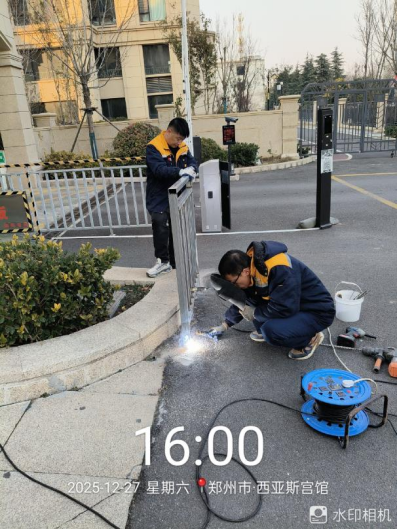

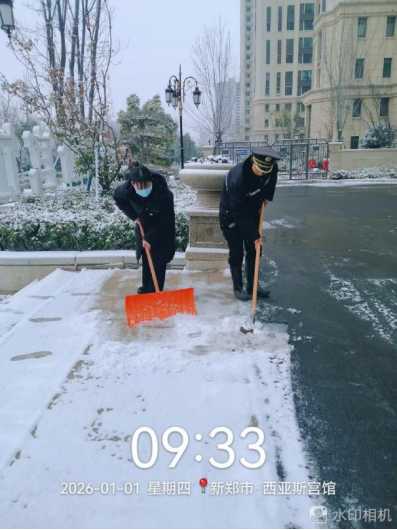

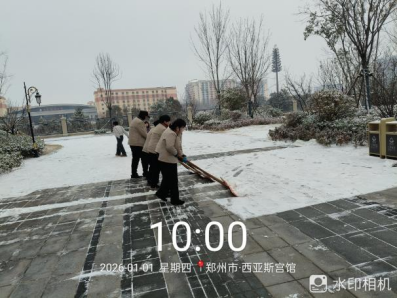

十六、宫馆项目开展了小寒送姜枣茶活动、园区清除积雪、车库出入口护栏安装、车库出入口护栏焊接、10号楼负一层照明维修、游乐场损坏配件维修、4号楼负二层污水泵检修、车位车牌号悬挂、更换消防箱标签等工作。

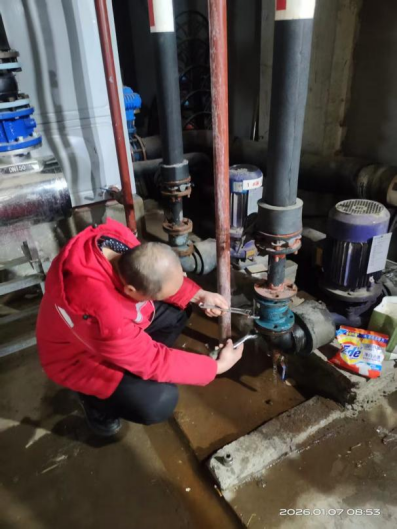

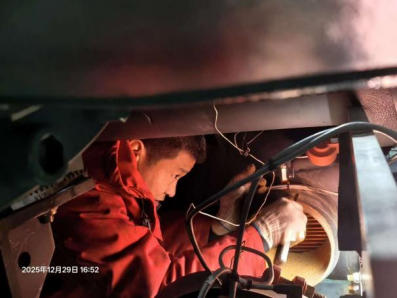

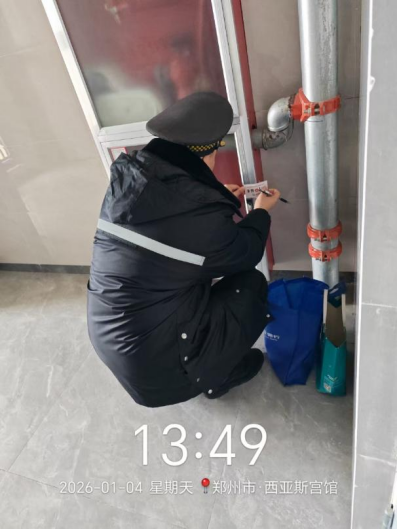

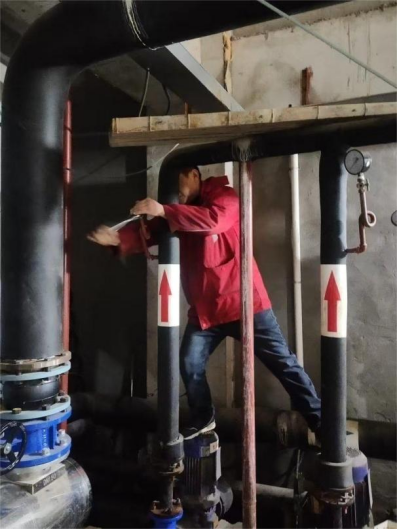

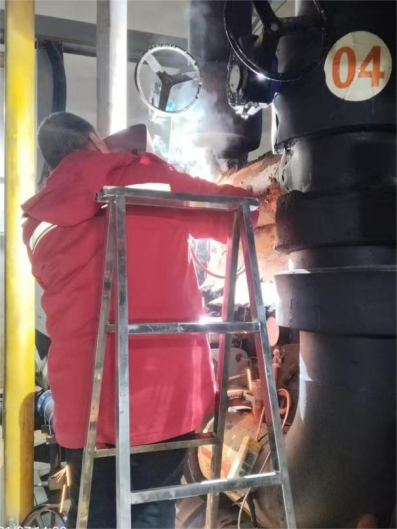

十七、为保障冬季正常供暖,能源服务部组织员工对北区机房热水循环泵更换阀门,东区机房管道焊接,游泳馆机房热供泵更换单向阀,新机房蒸发器铜管已安装完成,安装并调试配电柜,检查并清洗各区机房过滤器,为校区广大师生供暖、热水供应做好保障。
