后勤服务中心工作简报 第82期(07月19日-07月25日)

一、07月19日-07月25日17:50,客服部共接到267条报修并及时安排人员处理。

二、工程训练中心外幕墙项目:已完成下部砌筑,剩余细节处理。

三、1号3号教学楼装修改造工程:1号教学楼安装灯具;3号楼教学楼空调完成90%,分楼层打压,卫生间地砖完成90%,公区吊顶完成1-3层

四、东五、东六宿舍楼装修改造工程:宿舍2-5层乳胶漆完成;卫浴柜开始安装;活动室拆除完成;功能性房间已开始乳胶漆施工。

五、创业中心北立面外墙工程:真石漆底涂喷涂完成,真石漆喷涂完成50%。

六、3-欧6宿舍楼装饰改造项目:卫生间防水完成;地板砖铺贴完成50%;3、窗帘盒制作安装完成90%;4、消防布线及桥架安装完成;5、消防管改造拆除完成。

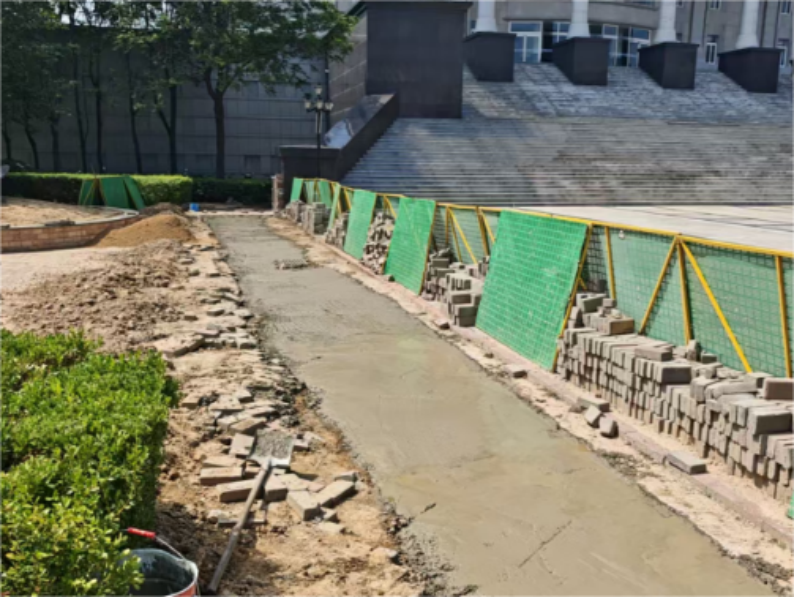

七、校内积水点改造工程:行政楼地面基层恢复完成。

八、莫斯科红场塔楼维修工程:GRC构件安装完成60%;原墙面基层处理(打磨、喷涂乳液完成),批外墙腻子完成5%。

九、东区田径场南侧篮球场地国旗台项目:篮球场地面层完成。

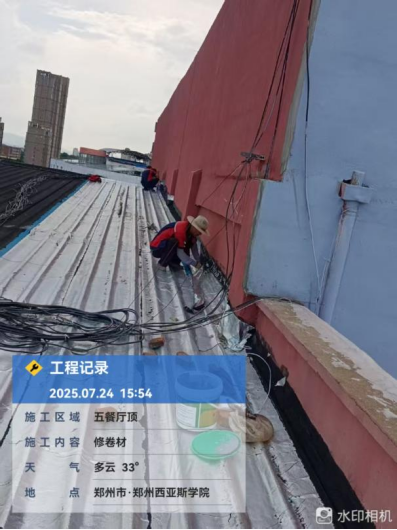

十、屋面防水改造工程:宾馆南区完成90%;东一东二找平完成,开始铺设防水。

十一、中国园爱情童话博物馆:爱情博物馆隔墙骨架完成70%;童话博物馆周边隔墙完成;原有拆除恢复完成90%。

十二、全校标识牌安装工程:楼宇牌材料已进场。

十三、6号教学楼装修改造工程:墙面拆除完成;地面拆除完成;垃圾人工外运完成80%。

十四、北区网球场篮球场翻新改造工程:网球场地基处理打磨造成60%,篮球场原地胶地面拆除完成。

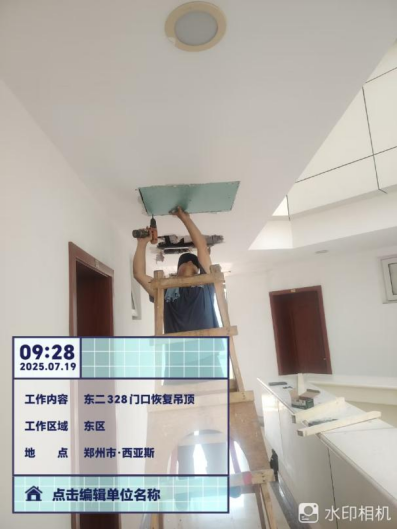

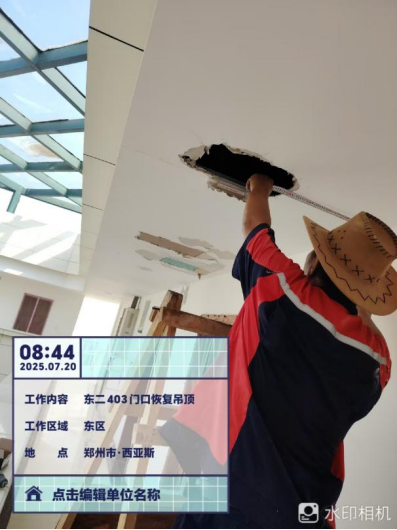

十五、东二门口恢复吊顶。

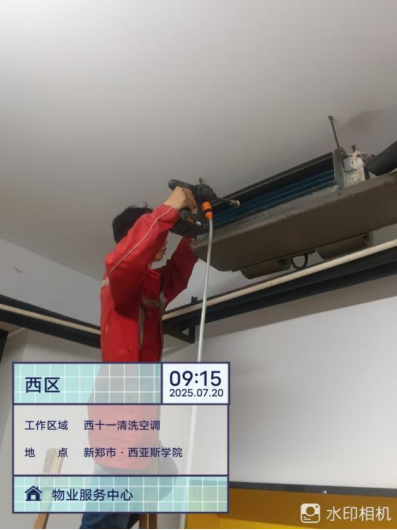

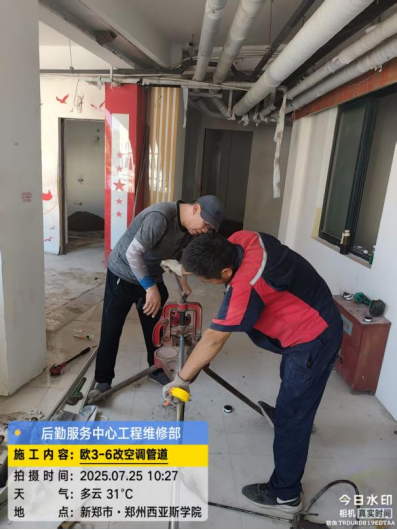

十六、3-6改空调管道。

十七、清洗风盘。

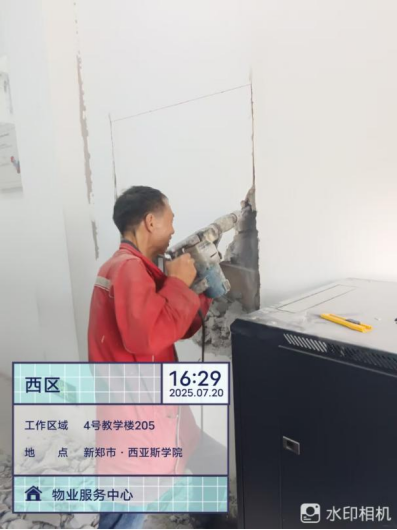

十八、四号教学楼墙体新开门洞。

十九、维修车棚顶。

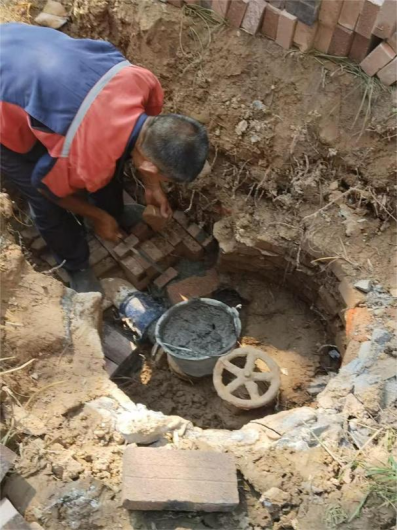

二十、维修窨井。

二十一、日常维修。

二十二、夜间巡查。

二十三、物业服务部定期开展员工技能、安全等培训。

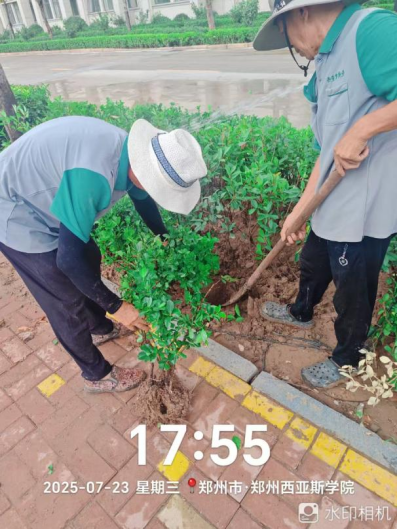

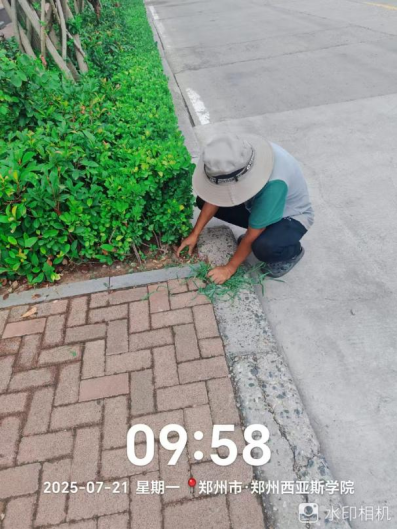

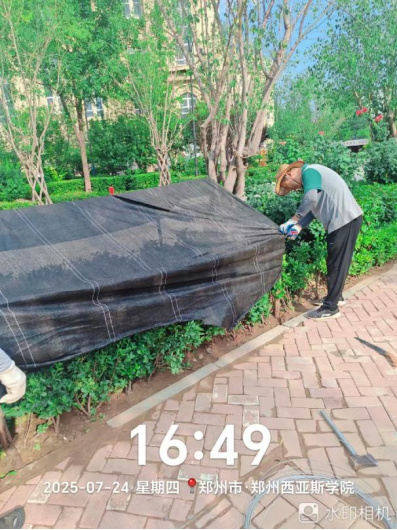

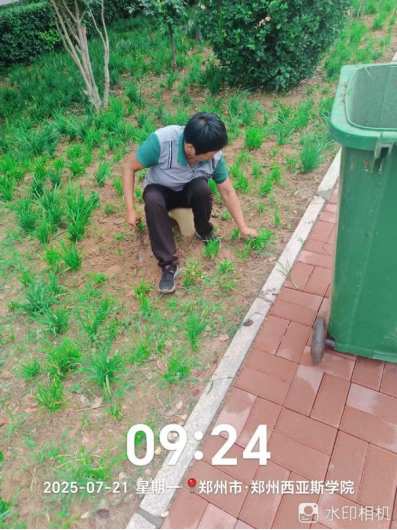

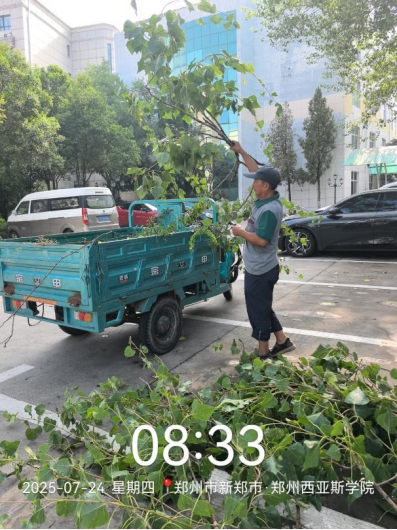

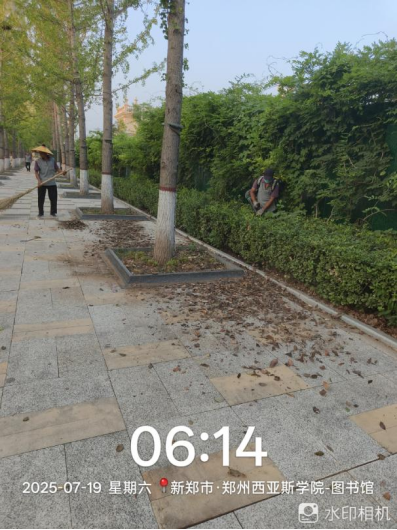

二十四、对校园绿化进行了草坪修剪、搭建遮阳网、斑秃区域补种、绿篱修剪、乔灌木修剪、野树清理、苗木移栽、杂草清理等工作。

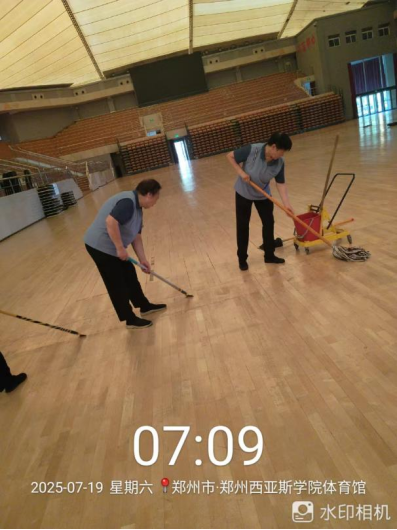

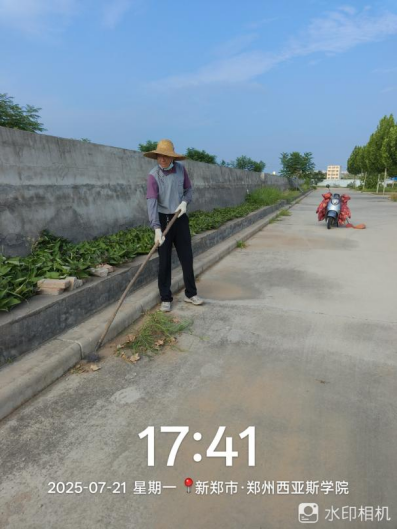

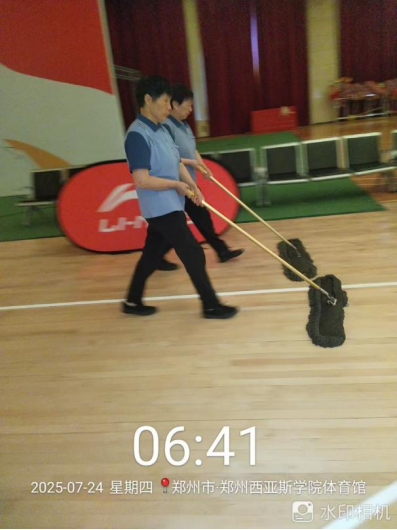

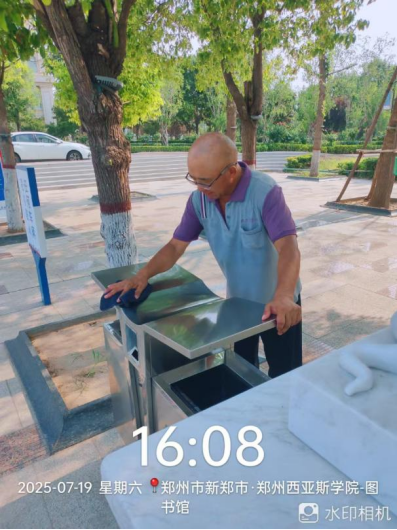

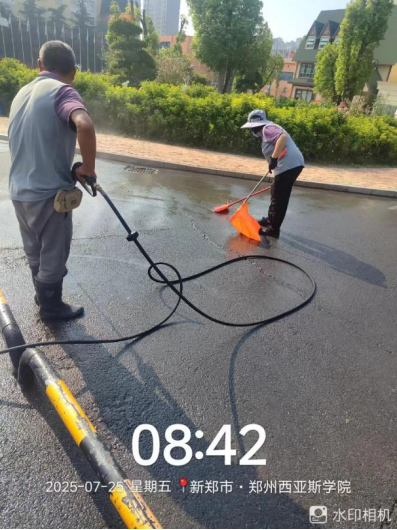

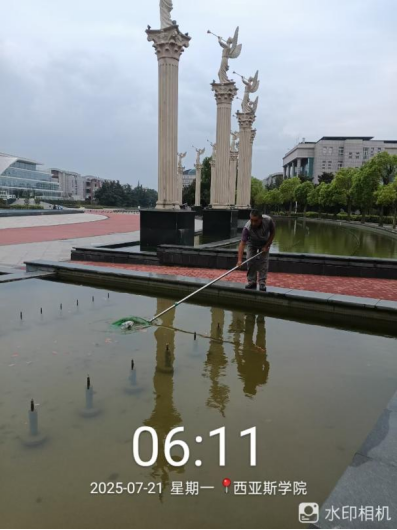

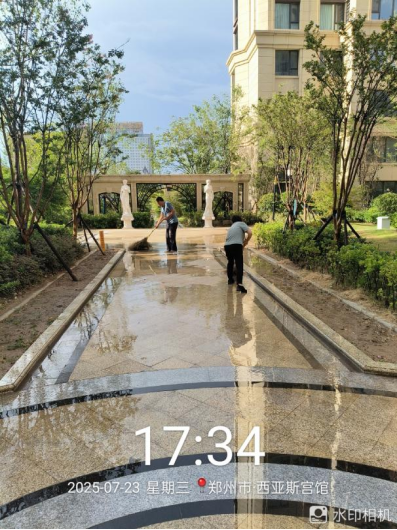

二十五、对校园环境进行了道沿除草、地面污渍冲洗、篮球场馆除胶、篮球赛活动保障、清吹落叶、水系清洁、垃圾桶擦拭、玻璃清洁等工作。

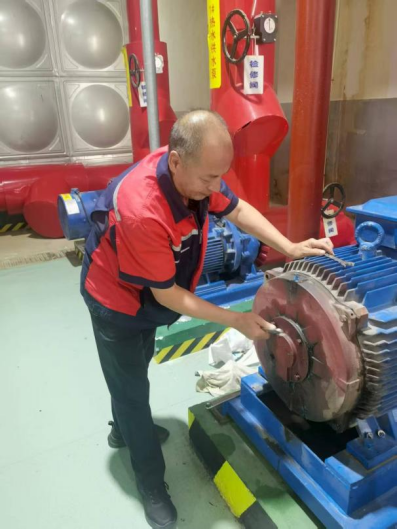

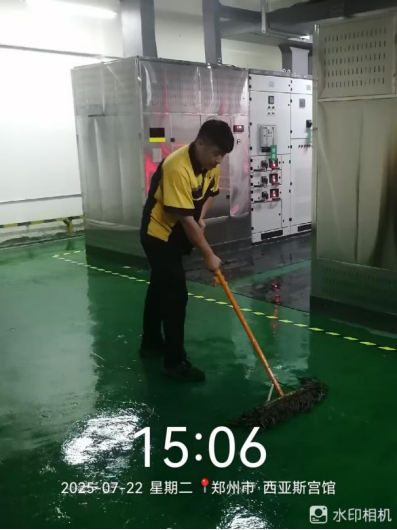

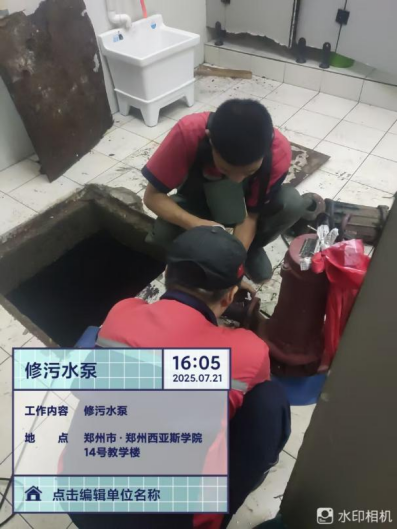

二十六、宫馆项目开展了地库污水泵排查、配电房卫生保洁、生活泵房门口加装监控布线、园区草坪整修、雨天楼栋后门放防汛沙袋、清理园区积水、园区蚊虫消杀、帮业主处理伤口等工作。

二十七、能源服务部暑期对各区机房中央空调配电柜检查,对新机房3号中水增压泵进行维护,维修3号热水供水泵对轴承进行更换,对新机房PPR管道镀锌管进行更换,确保空调、热水安全供应。
