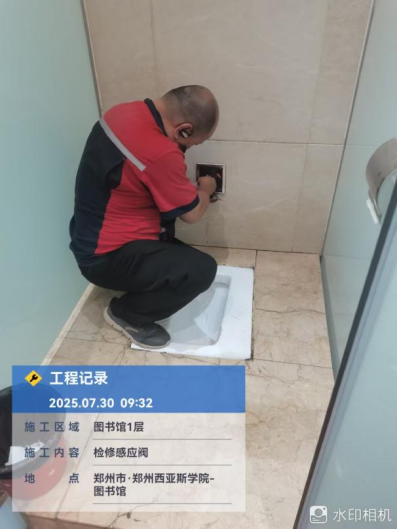

一、07月26日-08月01日16:30,客服部共接到142条报修并及时安排人员处理。

二、全校标识牌安装工程:宿舍楼牌已完成40%。

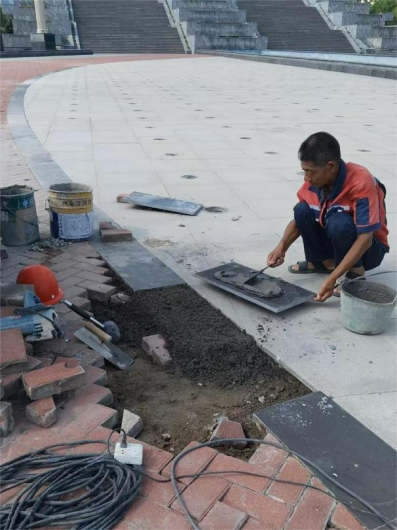

三、图书馆一层地面石材维修工程:拆除完成90%;开始进场铺设石材。

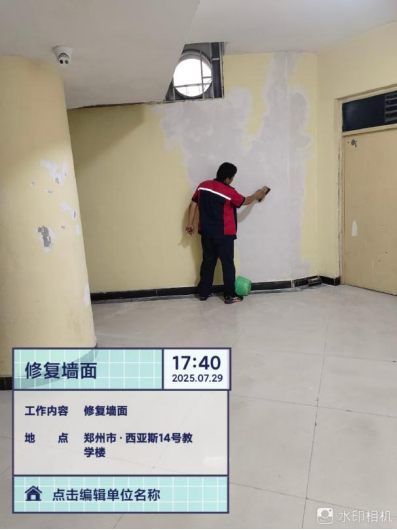

四、1号3号教学楼装修改造工程:1号楼教学楼细节处理;3号教学楼乳胶漆完成70%,卫生间瓷砖完成70%,空调完成90%。

五、东五、东六宿舍楼装修改造工程:一层活动室拆除完成;宿舍乳胶漆完成90%,卫生间隔断完成70%,卫浴安装完成80%。

六、创业中心北立面外墙工程:真石漆底涂喷涂全部完成;开始拆除钢管脚手架。

七、欧3-欧6宿舍楼装饰改造项目:地板砖完成;墙板完成50%;消防完成95%;墙面腻子完成70%。

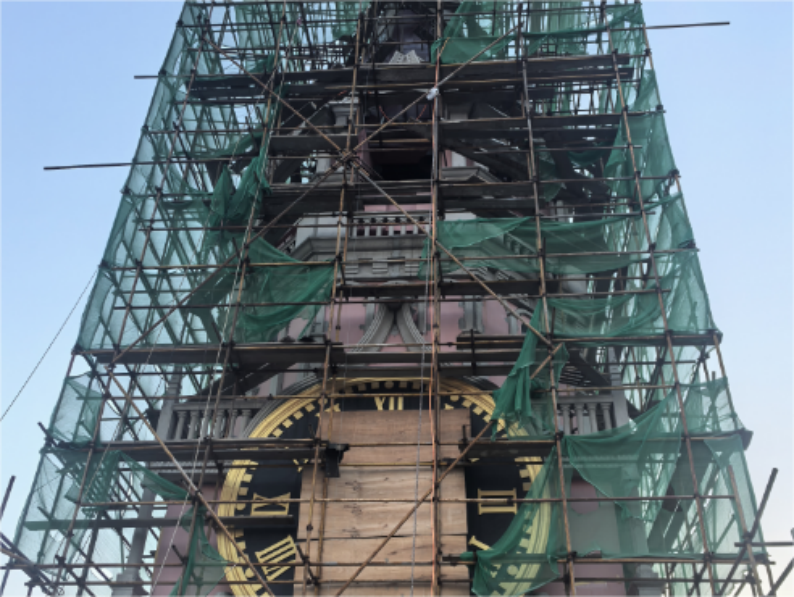

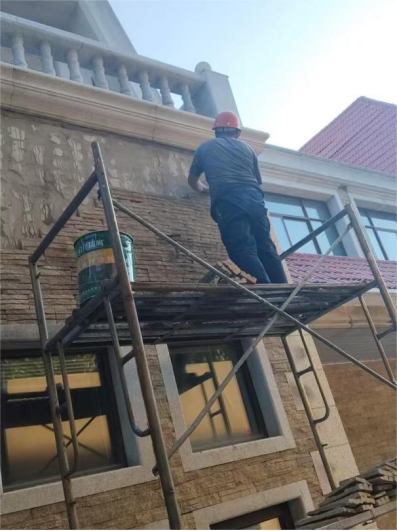

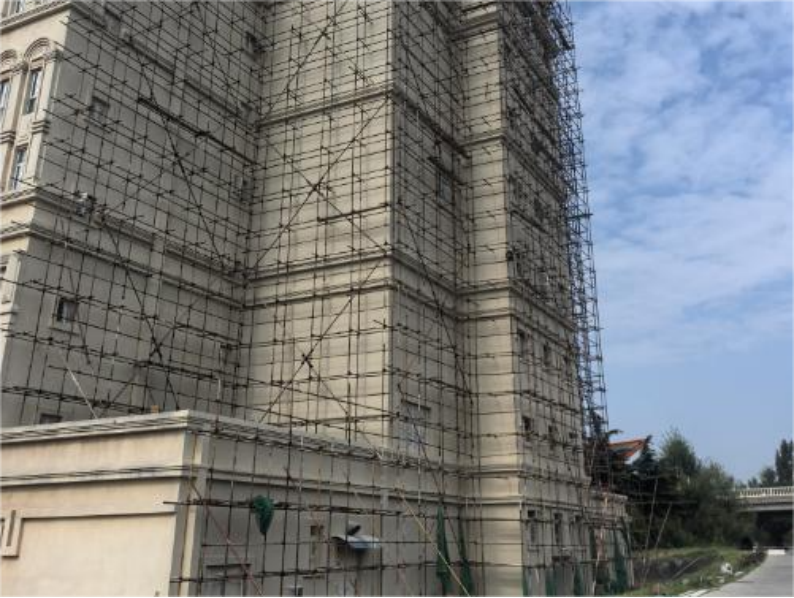

八、莫斯科红场塔楼维修工程:GRC构件安装完成80%;原墙面基层处理(打磨、喷涂乳液完成),批外墙腻子完成50%。

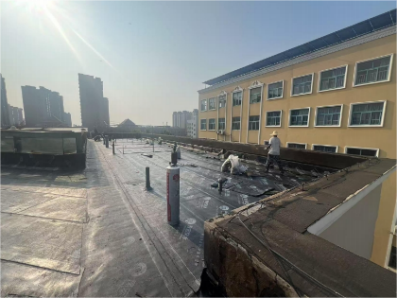

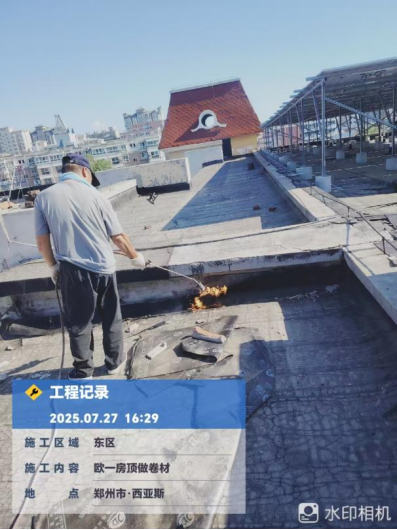

九、屋面防水改造工程:东一东二第二层防水完成90%。

十、中国园爱情童话博物馆:水电预埋完成50%;室内隔墙完成40%;空调风盘安装,室外空调基础施工。

十一、6号教学楼装修改造工程:地坪垫层完成;空调拆除完成50%;吊顶完成5%。
十二、北区网球场篮球场翻新改造工程:球场地面打磨完成,开始修补工作。
十三、幼儿园围墙及室内地面改造工程:围墙柱子砌筑贴砖已完成;室内地面原塑胶地板拆除完成。

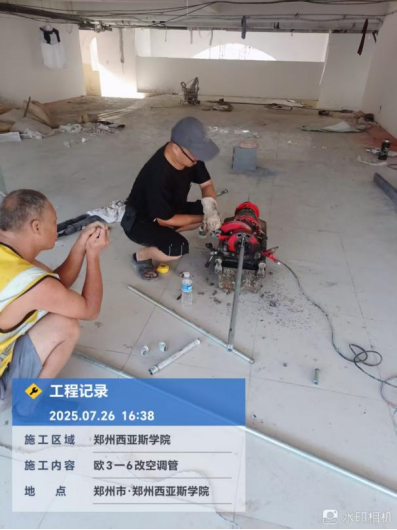

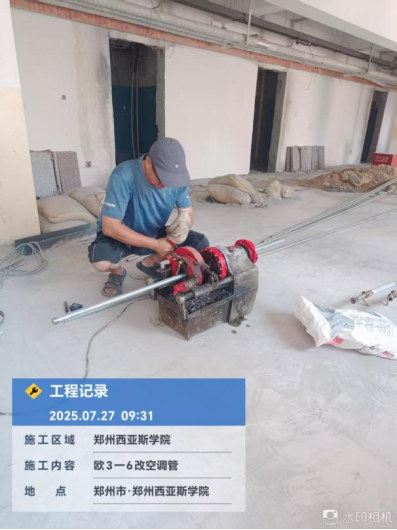

十四、欧3-欧6改空调管道。

十五、日常维修。

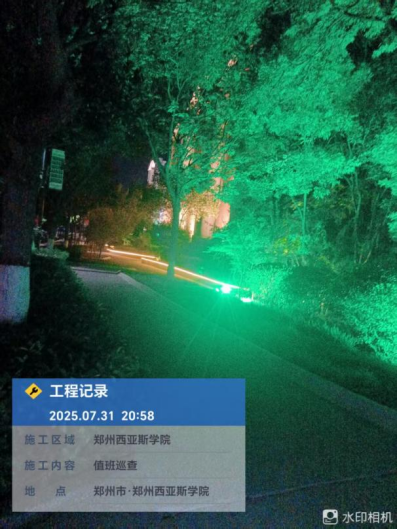

十六、夜间巡查。

十七、物业服务部定期开展员工技能、安全等培训。

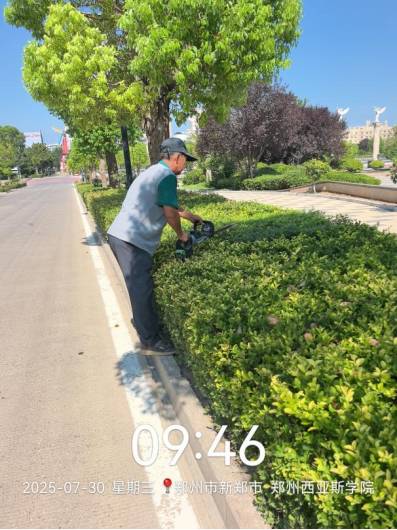

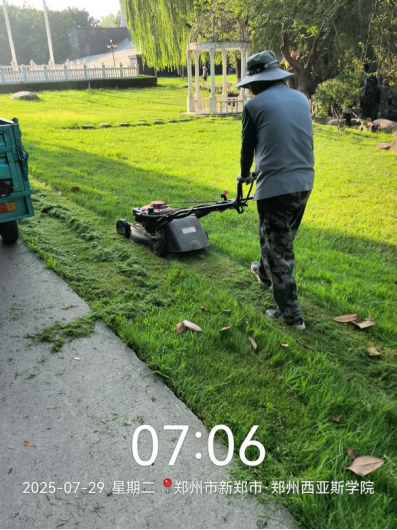

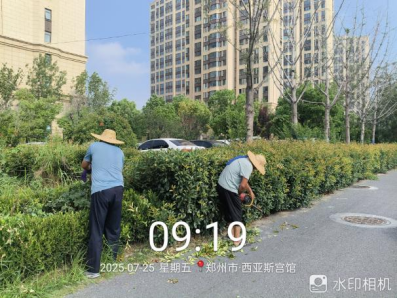

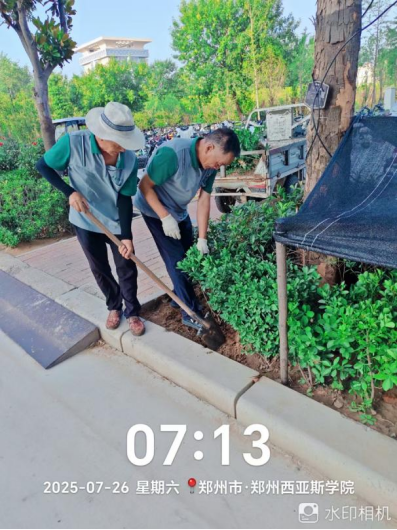

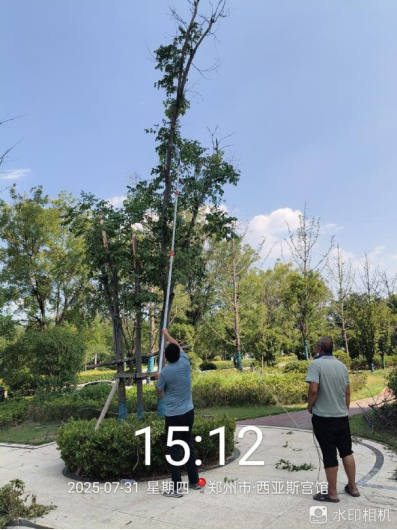

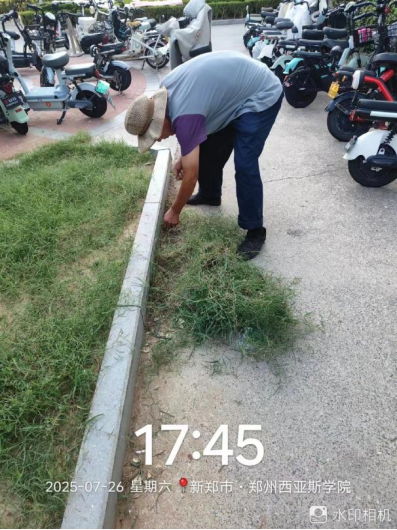

十八、对校园绿化进行了草坪修剪、病虫害防治打药、石板路美化、绿篱修剪、乔灌木修剪、浇水养护、移苗补苗、杂草清理等工作。

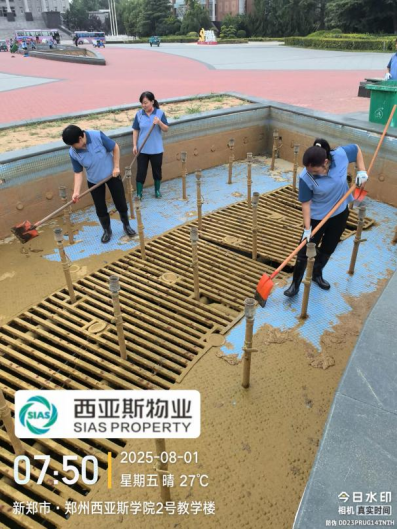

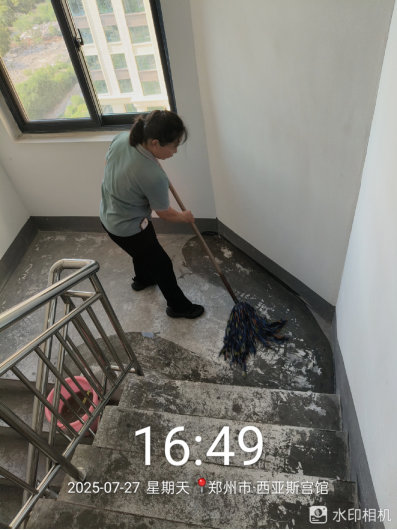

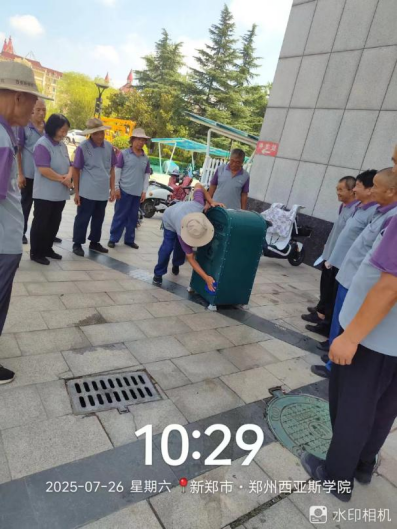

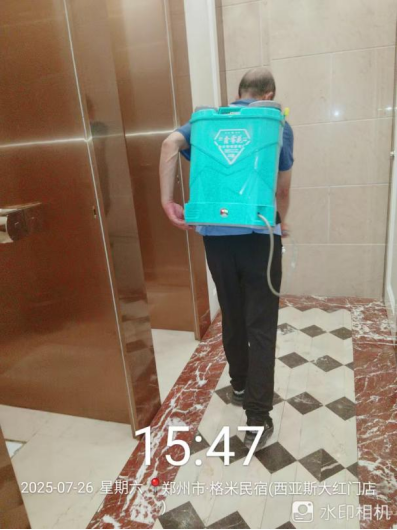

十九、对校园环境进行了便池地面清洁打磨、中央水系清洁、除草、篮球赛环境保障、清吹落叶、五餐3楼地毯清洁、消杀、中国园茶室深度清洁等工作。

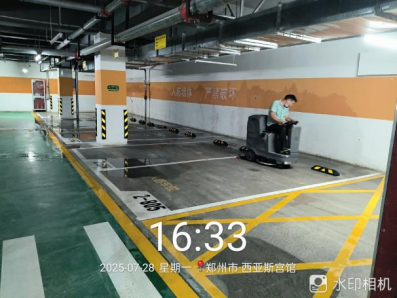

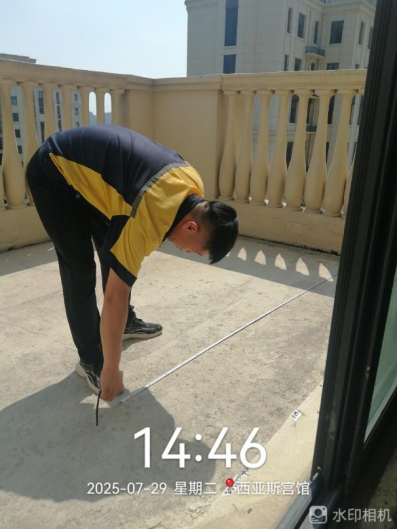

二十、宫馆项目开展了非机动车道负一层入口加装反光镜、地库污水泵维修、顶楼积水阳台测量面积、消防通道车辆挪移、园区干枝清除、楼栋卫生保洁、园区绿化修剪、地库卫生保洁等工作。

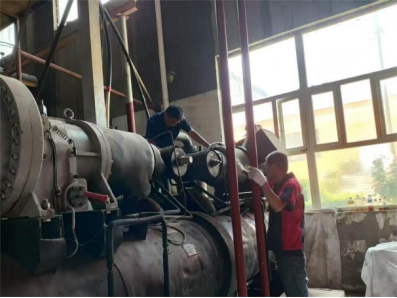

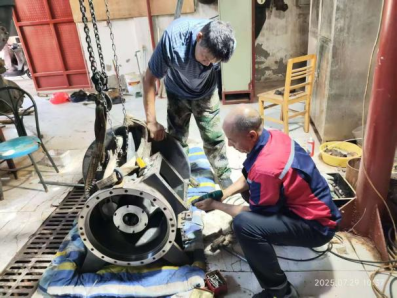

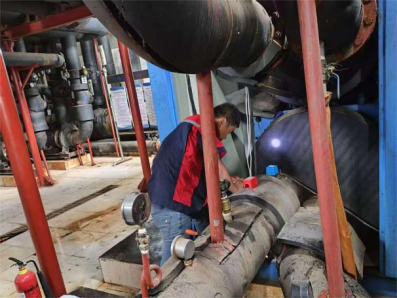

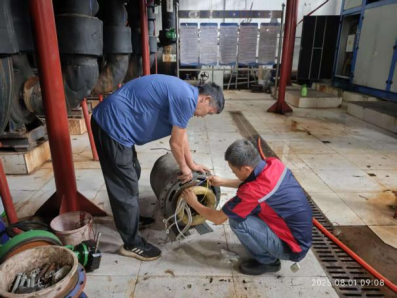

二十一、能源服务部暑期对北区机房3号主机更换水流开关,对空调主机进行拆机维修,更换西区机房空调补水表,更换游泳馆DN150过滤器进行更换,对各区机房配电设施及主机运行情况进行巡检,确保空调、热水安全供应。
